Capitolato dei lavori - cosa controllare prima di firmare

Checklist per firmare un contratto d'appalto con un'impresa edile: preventivo, tempi, materiali, pagamenti, garanzie, responsabilità e documenti.

Scritto da

Odone Grassi

Pubblicato il

7 lug 2026

Indice

Il capitolato dei lavori è il documento che trasforma un progetto in regole operative: indica quali materiali usare, come eseguire le lavorazioni, come si misura ciò che viene fatto e quando l’opera può dirsi accettata. In un appalto edilizio, questa parte pesa più di quanto sembri, perché qui si definiscono qualità, tempi, responsabilità e margini di contestazione. In questo articolo spiego cosa contiene davvero, come si legge, dove nascono gli errori più costosi e quali verifiche faccio prima di firmare o presentare un’offerta.

I punti che contano davvero quando il capitolato deve reggere cantiere, contabilità e collaudo

  • Stabilisce le prescrizioni tecniche che completano il progetto e rendono verificabile l’esecuzione.
  • Nei lavori pubblici si coordina con schema di contratto e computo metrico estimativo.
  • Decide come si paga l’opera: a corpo, a misura oppure in forma mista.
  • Se è scritto male genera riserve, ritardi, varianti e contenziosi evitabili.
  • Nei lavori complessi deve includere controlli di cantiere e, quando serve, il piano qualità dell’esecutore.

Che cosa regola davvero un capitolato tecnico

Io lo considero un manuale operativo contrattualizzato, non un allegato burocratico. Nel quadro attuale dei contratti pubblici, lo schema di contratto e il capitolato specializzano il rapporto tra stazione appaltante ed esecutore su punti molto concreti: termini di esecuzione, penali, programma lavori, sospensioni e riprese, oneri a carico dell’appaltatore, contabilizzazione, liquidazione dei corrispettivi, controlli, collaudo e gestione delle controversie.

La parte tecnica è quella che fa la differenza sul campo: descrive le lavorazioni, precisa le prescrizioni da applicare all’opera, indica le modalità di esecuzione e le norme di misurazione, definisce i requisiti di accettazione di materiali e componenti e chiarisce quali prove devono essere eseguite. Quando il progetto grafico non basta, è qui che si colmano i vuoti. E se il documento resta vago, il cantiere prima o poi lo paga in ritardi o interpretazioni contrastanti.

Per questo, quando leggo un capitolato, non mi chiedo solo “c’è o non c’è”, ma soprattutto “è abbastanza preciso da evitare discussioni?”. Da questa domanda dipende tutto il resto: contenuti, pagamenti e persino la qualità finale dell’opera.

Cosa deve contenere per funzionare in cantiere

Un buon capitolato non deve essere lungo per forza, ma deve essere completo dove serve. Nella pratica, i punti che non possono mancare sono sempre gli stessi, anche se il livello di dettaglio cambia in base alla complessità dell’intervento.

Voce Cosa deve chiarire Perché conta
Oggetto e perimetro delle lavorazioni Che cosa è incluso, che cosa è escluso e quali prestazioni sono comprese nel prezzo Evita che l’appalto si allarghi per interpretazioni successive
Materiali e componenti Prestazioni richieste, caratteristiche minime, certificazioni, campionature e criteri di accettazione Riduce sostituzioni arbitrarie e contenziosi sulla qualità
Modalità esecutive Ordine delle lavorazioni, posa, tolleranze, accoppiamenti tra sistemi e modalità di prova Serve a coordinare le imprese e a prevenire errori di esecuzione
Misurazione e contabilizzazione Come si misurano le quantità, quali voci sono a corpo e quali a misura, come si liquidano gli stati di avanzamento È la base dei pagamenti e delle riserve economiche
Tempi, sospensioni e riprese Scadenze, sequenza del programma, condizioni per fermare o riprendere il lavoro Aiuta a gestire il cronoprogramma senza improvvisazioni
Controlli e collaudo Verifiche in corso d’opera, prove sui materiali, criteri di accettazione finale Consente di chiudere l’intervento con un criterio oggettivo
Nei lavori complessi il capitolato deve fare un passo in più: prevedere un piano dei controlli di cantiere, cioè una sequenza di verifiche nelle varie fasi, anche geodetiche, topografiche o fotogrammetriche se l’opera lo richiede. Deve inoltre richiedere, quando opportuno, un piano di qualità di costruzione e di installazione da parte dell’esecutore, con criteri di valutazione dei materiali e gestione delle non conformità. Se intervengono componenti prefabbricati, non basta citarli: vanno descritti bene, insieme ai documenti da produrre e alle modalità di approvazione della direzione lavori.

In altre parole, il capitolato deve dire non solo che cosa si costruisce, ma anche come si verifica che l’opera sia davvero conforme. Ed è da qui che passa il tema del prezzo e del rischio contrattuale.

A corpo, a misura o misto

Qui si vede subito se il documento è stato pensato con rigore oppure no. La formula di pagamento non è una formalità contabile: decide come si distribuisce il rischio tra committenza ed esecutore, e incide direttamente sul comportamento dell’impresa in cantiere.

Forma Come funziona Quando ha senso Effetto pratico
A corpo Il corrispettivo dipende dall’opera complessiva; per i gruppi omogenei si usano importi e aliquote percentuali ricavati dal computo Quando il progetto è definito e le quantità sono stabili Il rischio delle variazioni quantitative sta più sull’esecutore
A misura Si pagano le quantità effettivamente eseguite per ciascun gruppo omogeneo Quando le quantità sono misurabili con sufficiente precisione Conta la misurazione reale, non la sola stima iniziale
Misto Una parte è a corpo e una parte a misura, di solito dove stimare le quantità sarebbe troppo oneroso o poco affidabile Nei lavori con porzioni certe e porzioni variabili Va specificato con molta chiarezza per evitare conflitti sui SAL
La parte a corpo e quella a misura non sono intercambiabili per convenienza. Se il documento è scritto bene, la scelta deriva dalla natura tecnica delle lavorazioni, non da un’abitudine amministrativa. Io guardo sempre se questa distinzione è coerente con il computo metrico estimativo e con la reale possibilità di misurare le quantità in modo affidabile.

Quando questa coerenza manca, il prezzo può sembrare corretto all’inizio ma diventa fragile durante l’esecuzione. E a quel punto la discussione non riguarda più il progetto: riguarda chi assume l’onere degli scostamenti.

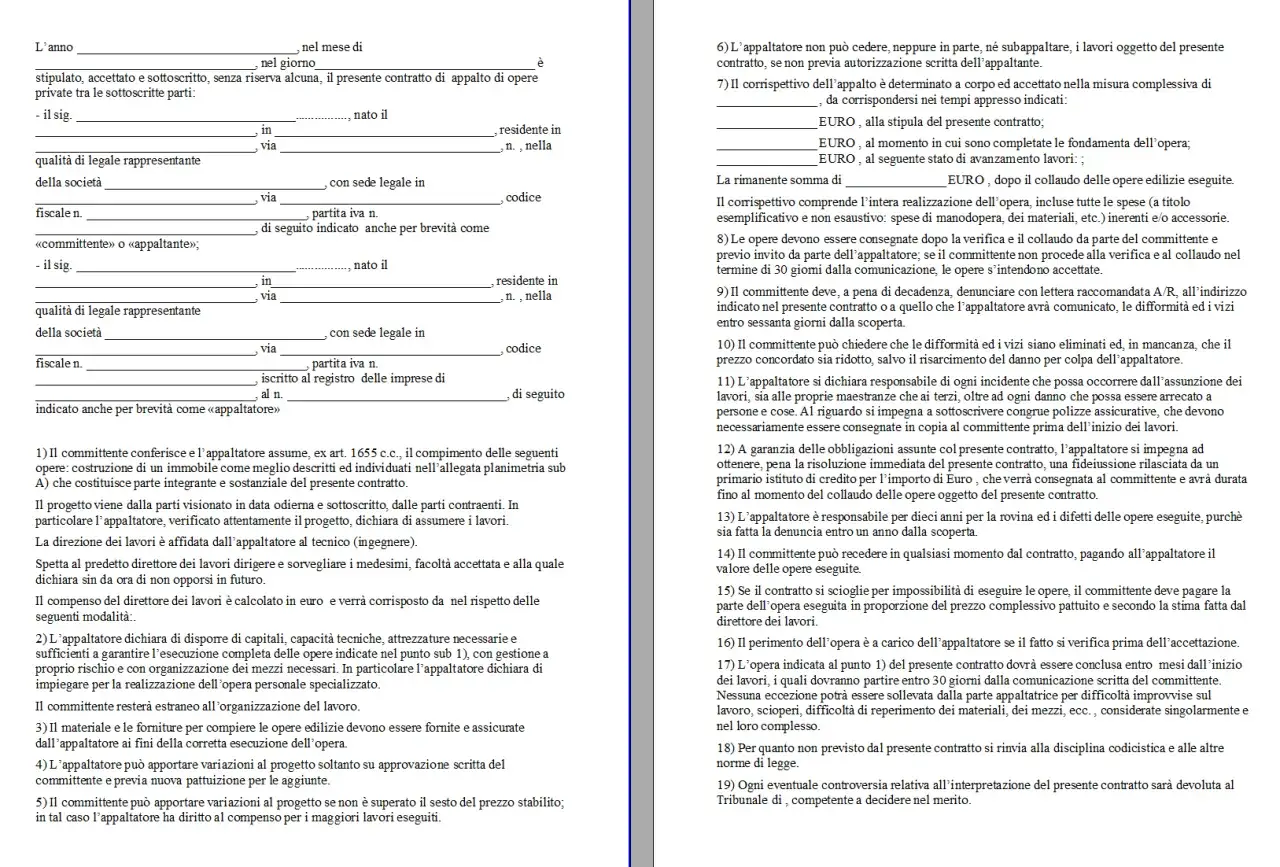

Documento di capitolato dei lavori, con dettagli su committente, appaltatore e obblighi contrattuali.

Come lo leggo prima di firmare o presentare offerta

Io faccio sempre tre verifiche, nell’ordine giusto. Prima controllo la coerenza tra capitolato, elaborati grafici e computo metrico; poi guardo se i materiali sono descritti per prestazione o solo per nome commerciale; infine verifico se regole di misura, pagamenti, termini e penali stanno in piedi anche dal punto di vista operativo.

  • Coerenza documentale - Se il disegno dice una cosa e il capitolato un’altra, il problema non si risolve da solo. Va chiarito prima della firma.
  • Specifiche dei materiali - Una dicitura generica è debole; meglio requisiti misurabili, tolleranze, certificazioni e criteri di prova.
  • Tempi e programma esecutivo - Se il programma è irrealistico rispetto a logistica, approvvigionamenti o interferenze di cantiere, le penali diventano un rischio prevedibile.
  • Varianti e lavorazioni extra - Il documento deve dire come si gestiscono imprevisti, integrazioni e sostituzioni, altrimenti ogni modifica diventa negoziazione.
  • Accettazione e collaudo - Se non sono chiari i test, la consegna finale si complica anche quando il lavoro è stato eseguito bene.

Quando trovo un passaggio ambiguo, non lo interpreto “a sentimento”: chiedo chiarimenti prima dell’offerta o prima dell’avvio. È una piccola abitudine che evita molte contestazioni. Ed è anche il punto in cui il capitolato va letto insieme agli altri documenti di gara, perché da solo racconta solo metà della storia.

Differenze con computo, contratto e disciplinare

Uno degli errori più comuni è confondere documenti che hanno funzioni diverse. Io li tengo separati mentalmente, perché ciascuno risponde a una domanda diversa: che cosa si deve fare, quanto vale, con quali regole si parte e con quali clausole si esegue.

Documento Funzione principale Che cosa succede se è scritto male
Capitolato Definisce come si eseguono le lavorazioni, con quali materiali e con quali criteri di accettazione Nascono dubbi su qualità, prove, misurazione e collaudo
Computo metrico estimativo Quantifica le lavorazioni e costruisce il valore economico dell’intervento I prezzi non tornano e i SAL diventano contestabili
Schema di contratto Regola il rapporto giuridico tra le parti Restano scoperte penali, sospensioni, pagamenti e responsabilità
Disciplinare di gara Spiega come partecipare alla procedura e come si valuta l’offerta Si generano errori formali, esclusioni o chiarimenti tardivi
Elaborati grafici Rappresentano l’opera dal punto di vista geometrico e spaziale Il cantiere non capisce dove, come e con quali ingombri lavorare

Nel concreto, il capitolato dice il “come”, il computo dice il “quanto”, il contratto dice il “chi risponde di cosa” e i disegni dicono il “dove”. Se uno di questi pezzi non parla con gli altri, il lavoro si ferma nelle interpretazioni. E in edilizia le interpretazioni costano sempre più della carta su cui si scrive il documento.

Per questo io non leggo mai il capitolato da solo: lo incastro con i disegni, il computo e lo schema contrattuale. È l’unico modo serio per capire se il progetto è davvero pronto per il cantiere.

Gli errori che trasformano un documento utile in una fonte di contenzioso

Quando un capitolato crea problemi, di solito non è per un grande errore macroscopico, ma per una somma di imprecisioni. Le più frequenti sono sempre molto concrete.

  • Materiali descritti in modo troppo generico - Se si parla solo di una famiglia di prodotti senza prestazioni minime, l’equivalenza diventa un terreno di scontro.
  • Prove di accettazione mancanti o vaghe - Senza criteri di verifica chiari, il direttore lavori e l’impresa non hanno lo stesso metro di giudizio.
  • Misurazioni non definite - Le lavorazioni nascoste, le demolizioni, gli strati successivi o le opere di finitura devono avere regole di misura esplicite.
  • Varianti non governate - Se non è chiaro come si autorizzano e si contabilizzano le modifiche, l’eccezione diventa la norma.
  • Tempi non compatibili con il cantiere - Un cronoprogramma troppo ottimista non è coraggioso, è fragile.
  • Testo copiato da altri appalti - È un vizio frequente: sembra risparmio di tempo, ma in realtà crea prescrizioni fuori contesto.

C’è poi un errore più sottile: pretendere che il capitolato risolva tutto. Non deve sostituire il progetto, né coprire le lacune della direzione lavori, né fare da contenitore generico di clausole standard. Deve essere preciso nel proprio ambito. Quando esagera, si appesantisce; quando resta troppo generico, non serve a molto.

Nei lavori più articolati, però, il problema non è solo evitare gli errori: è costruire un livello di controllo che regga fino al collaudo. Ed è qui che la qualità del capitolato cambia davvero passo.

Quando serve un livello di dettaglio più alto

Per gli interventi complessi il documento deve diventare più esigente, non più confuso. La normativa attuale prevede infatti un piano dei controlli di cantiere lungo le varie fasi dei lavori e, quando l’opera lo richiede, un piano qualità di costruzione e installazione da parte dell’esecutore. Non sono formalità: servono a governare processi dove la semplice descrizione delle lavorazioni non basta più.

Questo approccio è particolarmente utile nei ponti, nelle strutture speciali, nei grandi impianti, nei prefabbricati, nei restauri con lavorazioni delicate e negli interventi con molte interferenze tra imprese. In questi casi il capitolato deve dire con chiarezza quando si controlla, chi approva, quali prove si eseguono, come si gestiscono le non conformità e quali documenti devono arrivare prima della posa o della messa in servizio.

Io trovo che qui si veda la differenza tra un documento descrittivo e un documento davvero direttivo. Il primo racconta l’opera; il secondo la guida. In cantiere, la seconda funzione vale molto di più della prima.

Se invece l’intervento è semplice, il dettaglio va dosato con buon senso: non serve aggiungere complessità inutile, ma nemmeno lasciare zone grigie che poi si pagano in assistenza e contestazioni. Il punto non è scrivere tanto, ma scrivere ciò che serve davvero.

I controlli finali che faccio prima di chiudere un appalto

Prima di considerare chiuso un capitolato, io passo sempre da una checklist essenziale. Non è lunga, ma evita molti problemi che emergono quando il cantiere è già partito.

  • Verifico che capitolato, elaborati grafici e computo dicano la stessa cosa sui punti sensibili.
  • Controllo che le specifiche dei materiali siano misurabili e non solo evocative.
  • Guardo se le regole di pagamento sono coerenti con la logica a corpo, a misura o mista.
  • Controllo che prove, accettazione e collaudo abbiano criteri chiari e realmente applicabili.
  • Mi assicuro che tempi, penali, sospensioni e riprese siano compatibili con la realtà del cantiere.
  • Se l’appalto è pubblico, verifico anche che gli obblighi normativi pertinenti siano richiamati senza ambiguità, compresi quelli ambientali quando si applicano.

Quando questi passaggi sono a posto, il capitolato smette di essere un allegato formale e diventa una vera leva di controllo tecnico e contrattuale. Nella pratica è questo che fa la differenza tra un cantiere spiegato bene e un cantiere che costringe tutti a interpretare, correggere e litigare in corso d’opera.

Domande frequenti

Deve chiarire oggetto e perimetro delle lavorazioni, materiali e componenti, modalità esecutive, regole di misurazione e contabilizzazione, tempi, sospensioni, controlli e criteri di collaudo. Nei lavori complessi deve anche prevedere un piano dei controlli di cantiere e, quando serve, un piano qualità dell’esecutore.

A corpo ha senso quando il progetto è definito e le quantità sono stabili, perché il rischio degli scostamenti quantitativi pesa di più sull’esecutore. A misura funziona quando le quantità sono misurabili con precisione, mentre la forma mista è adatta ai casi in cui una parte delle lavorazioni è certa e una parte è variabile. La scelta deve dipendere dalla natura tecnica delle lavorazioni, non dall’abitudine amministrativa.

Prima verifico la coerenza tra capitolato, elaborati grafici e computo metrico. Poi controllo se i materiali sono descritti per prestazione e non solo per nome commerciale, e infine valuto se regole di misura, pagamenti, termini, penali, varianti e collaudo sono davvero applicabili in cantiere. Se trovo ambiguità, chiedo chiarimenti prima della firma o dell’offerta.

Il capitolato dice come si eseguono le lavorazioni, con quali materiali e con quali criteri di accettazione. Il computo metrico estimativo quantifica le lavorazioni e costruisce il valore economico dell’intervento, mentre lo schema di contratto regola il rapporto giuridico tra le parti. I disegni, invece, spiegano il dove e la geometria dell’opera.

Valuta l'articolo

Valutazione: 0.00 Numero di voti: 0

Tag:

capitolato collaudo computo metrico misurazione penali

Condividi post

Odone Grassi

Odone Grassi

Mi chiamo Odone Grassi e ho sette anni di esperienza nel campo dell'ingegneria edile, con un focus particolare su strutture, normative e gestione del cantiere. La mia passione per questo settore è nata durante gli studi universitari, quando ho iniziato a comprendere l'importanza di progettare edifici sicuri e sostenibili. Scrivere di ingegneria edile mi permette di condividere le mie conoscenze e di aiutare gli altri a navigare tra le complessità delle normative e delle pratiche di cantiere. Nel mio lavoro, mi impegno a fornire informazioni utili e aggiornate, controllando sempre le fonti e confrontando dati per garantire la massima accuratezza. Mi piace semplificare argomenti complessi e organizzare le informazioni in modo chiaro, affinché anche chi non ha una formazione tecnica possa comprendere le dinamiche del settore. Spero che i miei articoli possano ispirare e guidare chiunque sia interessato a questo affascinante campo.

Scrivi un commento
