Case green e isolamento - da dove partire davvero

Bussola con ago rosso punta verso "Guide". Sotto, testo "Direttiva Case Green: cosa cambia per la tua casa?".

Scritto da

Max Bernardi

Pubblicato il

29 apr 2026

Indice

Il dibattito sulle case green 2030 spesso confonde obiettivi europei, obblighi nazionali e lavori di riqualificazione che in realtà hanno priorità molto diverse. Qui chiarisco cosa cambia per gli edifici residenziali, dove l’isolamento fa davvero la differenza e come impostare un intervento che migliori comfort, consumi e valore dell’immobile senza spendere male.

I punti che contano subito

  • Dal 2030 i nuovi edifici dovranno essere a emissioni zero; per l’esistente conta invece una traiettoria progressiva definita dagli Stati membri.
  • In Italia oltre il 60% degli edifici residenziali è stato costruito prima del 1976, quindi con margini di miglioramento ancora molto ampi.
  • Nel campione APE 2024 analizzato da ENEA e CTI, le classi A4-B arrivano al 20% e le F-G al 45,3%.
  • L’isolamento dell’involucro viene prima dell’impianto: tetto, facciata, solai e ponti termici fanno la differenza.
  • Senza tenuta all’aria e gestione dell’umidità, un buon cappotto può portare condensa e muffe invece di comfort.
  • Il progetto giusto parte da diagnosi, priorità e budget; il bonus viene dopo, non prima.

Che cosa cambia davvero nelle abitazioni italiane

La prima cosa da capire è che la direttiva europea non chiede di rifare tutte le abitazioni entro una data secca uguale per tutti. Il quadro di partenza è chiaro: gli edifici pesano per circa il 40% dei consumi energetici finali dell’Unione e per il 36% delle emissioni legate all’energia, quindi la leva edilizia è centrale se si vogliono centrare gli obiettivi climatici del 2030. Da qui la scelta di spingere sui nuovi edifici a emissioni zero dal 2030 e su una trasformazione progressiva del patrimonio esistente verso il 2050.

Per il residenziale questo significa soprattutto una cosa: gli Stati devono costruire una traiettoria nazionale, con tappe intermedie e priorità sui fabbricati peggiori, non un elenco universale di case da ristrutturare tutte nello stesso anno. Io trovo questa distinzione decisiva, perché evita di leggere la norma come un allarme generico e la riporta sul terreno tecnico: dove si disperde energia, quanto costa correggerlo e con quale ordine di lavori.

In Italia il tema è ancora più concreto, perché oltre il 60% degli edifici residenziali è stato costruito prima del 1976. Tradotto in cantiere: molte abitazioni hanno murature poco isolate, ponti termici evidenti, infissi superati e impianti dimensionati per un’idea di comfort molto diversa da quella attuale. È qui che si gioca la partita vera, e il punto successivo è capire da dove iniziare nell’involucro.

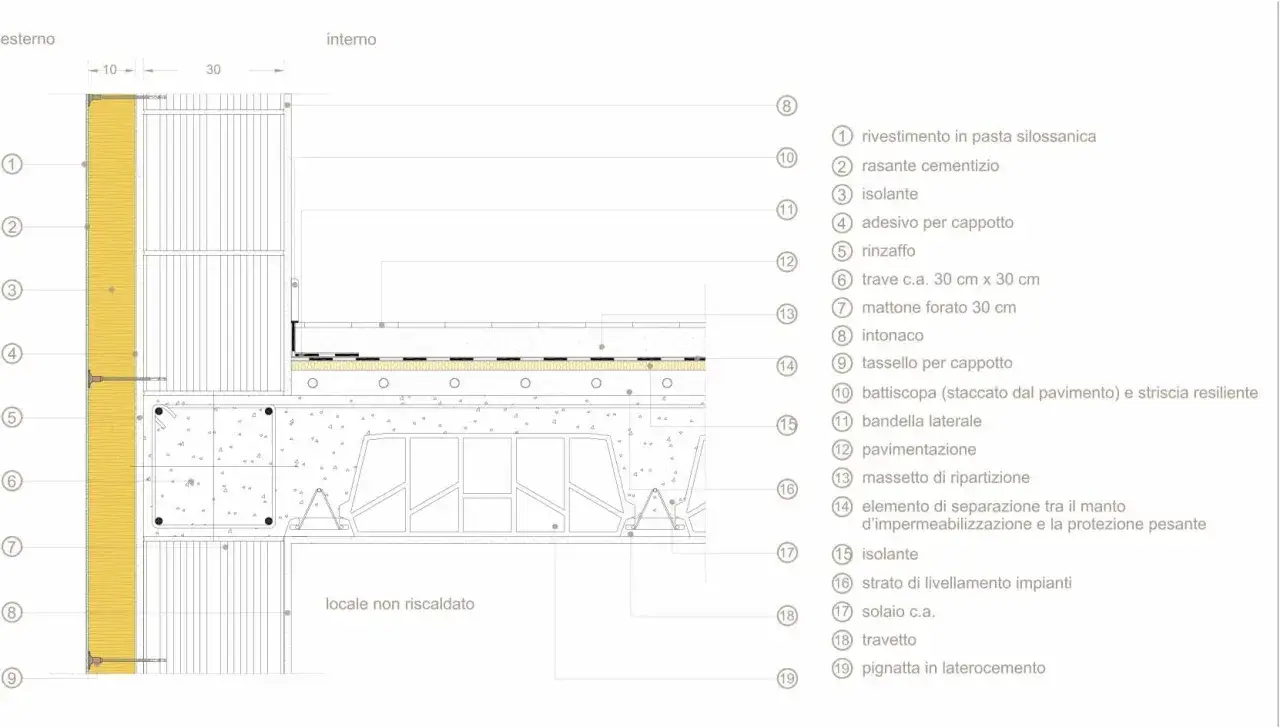

Dettaglio costruttivo per un'efficace **case green 2030**: isolamento esterno, solaio e muratura in laterocemento.

Dove l’isolamento fa davvero la differenza

Se devo scegliere il primo euro da investire, io guardo quasi sempre all’involucro: tetto, facciata, solai e nodi costruttivi. Un impianto più efficiente lavora meglio solo quando la casa trattiene il calore in inverno e lo respinge in estate; altrimenti si finisce per inseguire il problema con una macchina più sofisticata ma sempre costretta a compensare dispersioni inutili.

Il cappotto esterno resta la soluzione più efficace quando la facciata è accessibile e non ci sono vincoli architettonici pesanti, perché riduce le perdite in modo continuo e corregge buona parte delle discontinuità dell’involucro. L’isolamento interno, invece, ha senso quando il prospetto non si può toccare, ma richiede più attenzione su ponti termici e condense. L’insufflaggio delle intercapedini può essere valido in pareti adatte, però funziona solo se la cavità è realmente continua e se il paramento non presenta degradi nascosti.

I punti che spesso pesano più del previsto sono pochi ma decisivi:

  • la copertura, soprattutto negli ultimi piani e nelle case indipendenti;
  • i solai verso ambienti non riscaldati o verso il terreno;
  • le spallette delle finestre e gli attacchi tra elementi diversi;
  • la tenuta all’aria, cioè quanto l’edificio lascia entrare aria incontrollata;
  • la gestione dell’umidità interna, che dopo l’isolamento non va mai improvvisata.

Qui entra in gioco la VMC, cioè la ventilazione meccanica controllata: un impianto che rinnova l’aria in modo regolato e, nei sistemi più evoluti, recupera parte del calore dell’aria espulsa. Io la considero spesso un complemento necessario quando si migliora molto l’isolamento, perché una casa più chiusa ma male ventilata crea facilmente condensa, odori persistenti e muffe. Una volta chiarito il nodo dell’involucro, ha senso passare agli interventi che fanno salire davvero di classe.

Quali interventi fanno salire di classe

Non tutti gli interventi spostano il risultato allo stesso modo. Se una casa disperde molto, sostituire solo il generatore può essere insufficiente; se invece l’involucro è già discreto, il salto di qualità può arrivare da una combinazione più mirata di impianto, regolazione e rinnovabili. Io ragiono sempre in termini di sequenza, non di interventi isolati.

Intervento Quando lo considero prioritario Perché conta Limite tipico
Cappotto o isolamento dell’involucro Murature fredde, disperdenti, con condense o pareti esterne molto esposte Riduce la domanda energetica e stabilizza il comfort Va progettato bene sui ponti termici
Isolamento della copertura Ultimo piano, sottotetto o tetto molto esposto Intercetta una quota importante delle perdite Spesso viene sottovalutato rispetto alla facciata
Serramenti performanti Infissi vecchi, spifferi, vetri singoli o tenuta scarsa Migliora comfort, rumore e tenuta all’aria Da soli non risolvono una casa che disperde molto
VMC Dopo interventi che rendono l’involucro più chiuso Gestisce aria interna, umidità e qualità dell’ambiente Richiede un progetto coordinato con l’edificio
Pompa di calore e regolazione Quando il fabbisogno è stato ridotto e l’impianto può lavorare a bassa temperatura Decarbonizza il riscaldamento e aumenta l’efficienza Può richiedere terminali adeguati e verifiche tecniche
Fotovoltaico Quando c’è spazio utile in copertura o su pertinenze idonee Copre una parte dei consumi residui e aiuta l’autoconsumo Non sostituisce l’isolamento e non elimina le dispersioni

La regola pratica è semplice: prima riduco il fabbisogno, poi ottimizzo il sistema di climatizzazione, infine copro il residuo con le rinnovabili. È l’ordine che evita sovradimensionamenti e spese inutili. In molti edifici residenziali italiani la pompa di calore funziona bene solo dopo aver abbassato le dispersioni e verificato che i terminali di impianto possano lavorare a temperature più basse; se questo passaggio manca, il vantaggio si riduce parecchio. Il passo successivo è trasformare queste scelte in un percorso di lavoro coerente.

Come si pianifica una riqualificazione senza sprechi

Qui vedo spesso l’errore più costoso: partire dal bonus, dal preventivo più basso o dall’elemento più visibile, invece che dalla diagnosi. Io partirei sempre da un rilievo serio dell’edificio e da un’analisi dei consumi reali, perché l’APE da solo racconta il livello, ma non sempre spiega il perché delle dispersioni. Nei casi più complessi aggiungerei termografia, verifica dell’umidità e controllo dei dettagli costruttivi.

  1. Definire l’obiettivo: più comfort, meno consumo, miglior classe energetica, riduzione della spesa o tutto insieme.
  2. Stabilire i vincoli: condominio, centro storico, budget, tempi di cantiere, autorizzazioni.
  3. Disegnare un pacchetto di interventi in fasi, così da non bloccare lavori futuri già prevedibili.
  4. Verificare la compatibilità tra involucro e impianto prima di firmare il capitolato.
  5. Usare i bonus come leva economica, non come criterio di progetto.
La logica del passaporto di ristrutturazione va proprio in questa direzione: una roadmap tecnica che dice cosa fare prima e cosa rimandare, evitando di rifare due volte lo stesso nodo costruttivo. In un condominio questo approccio è ancora più importante, perché interventi parziali e non coordinati finiscono spesso per creare differenze di comfort tra appartamenti, costi extra e discussioni che allungano il cantiere. Da qui si arriva al tema più delicato: quanto costa davvero riqualificare, e quali limiti non bisogna sottovalutare.

Costi, incentivi e limiti realistici

Non esiste un prezzo unico per portare un edificio verso standard più alti, e diffido sempre dei preventivi che sembrano troppo semplici. Le variabili che muovono il costo sono soprattutto superficie disperdente, altezza e accessibilità della facciata, presenza di vincoli architettonici, stato dell’impianto esistente e necessità di lavorare su umidità o ponti termici. Se il cantiere è complesso, il costo cresce; se l’edificio è ben accessibile e gli interventi si coordinano in un’unica fase, il rapporto tra investimento e risultato migliora nettamente.

Voce di costo Cosa la fa salire Come la tengo sotto controllo
Ponteggi e accessi Altezze, cortili stretti, facciate articolate Coordinare più lavorazioni nella stessa fase
Vincoli architettonici Centri storici, prospetti tutelati, superfici non modificabili Valutare soluzioni compatibili, ma con progetto accurato
Impianto esistente Caldaie vecchie, distribuzione sbilanciata, terminali inadatti Verificare prima la compatibilità con temperature più basse
Umidità e ponti termici Rischio condensa, muffe, degrado dei materiali Non saltare la fase di dettaglio costruttivo

Gli incentivi fiscali e i contributi locali aiutano, ma cambiano spesso e non dovrebbero mai guidare da soli la scelta tecnica. Io li considero un acceleratore, non il motore del progetto. Se il progetto è debole, il bonus non lo rende buono; se invece la riqualificazione è ben pensata, il sostegno economico riduce il tempo di rientro e rende più facile decidere. Anche qui il rischio principale è confondere il salto di classe sulla carta con un miglioramento reale del comfort: una casa può risultare più efficiente e restare comunque fredda, umida o poco semplice da gestire se il pacchetto lavori è stato costruito male.

Un segnale interessante arriva anche dal mercato: secondo ENEA, in un caso studio del 2026 su un’abitazione riqualificata, il valore di mercato è salito del 45%. Non è una percentuale automatica da applicare a ogni immobile, ma mostra bene che l’efficienza non è solo una voce di costo; in molti casi diventa parte del valore dell’asset. E proprio per questo ha senso muoversi prima, non quando la pressione normativa o di mercato rende tutto più affollato.

La verifica finale che evita lavori costosi e poco efficaci

Se dovessi condensare tutto in una sola regola, direi questa: non partire da ciò che si vede, ma da ciò che disperde. Prima di firmare un progetto io controllerei cinque punti molto concreti:

  • la classe energetica di partenza e, soprattutto, le criticità reali dell’edificio;
  • il nodo costruttivo più debole, che spesso non coincide con la parte più visibile della casa;
  • la compatibilità tra isolamento, ventilazione e impianto termico;
  • la sequenza dei lavori, per evitare interventi incoerenti o doppi;
  • la tenuta economica del progetto, senza dipendere solo da un incentivo temporaneo.

Quando questi elementi sono chiari, il percorso verso un’abitazione più efficiente smette di essere uno slogan e diventa un intervento tecnico misurabile. Nel residenziale italiano questa è la vera occasione del prossimo salto: ridurre consumi, migliorare comfort estivo e invernale, limitare i problemi di umidità e arrivare al 2030 con edifici più facili da abitare, più semplici da gestire e molto meno esposti a interventi affrettati.

Domande frequenti

Dal rilievo dell'edificio e dall'involucro: tetto, facciata, solai, ponti termici, tenuta all'aria e umidità. L'ordine corretto è prima ridurre il fabbisogno con l'isolamento, poi ottimizzare impianto e regolazione, infine coprire il residuo con le rinnovabili.

L'isolamento interno ha senso quando la facciata non si può intervenire, per vincoli architettonici o di contesto. Però va progettato con molta attenzione su ponti termici e condense, perché è più facile creare problemi di umidità se i dettagli non sono curati.

Perché una casa più isolata e più chiusa ha bisogno di un ricambio d'aria controllato. La VMC aiuta a gestire qualità dell'aria e umidità, riducendo il rischio di condensa, cattivi odori e muffe, soprattutto dopo interventi che rendono l'involucro più ermetico.

Perché il progetto deve nascere dalla diagnosi, non dall'incentivo. La pompa di calore rende davvero quando il fabbisogno è già stato abbassato e l'impianto può lavorare a bassa temperatura; il bonus fiscale, invece, va considerato come leva economica, non come criterio tecnico.

Valuta l'articolo

Valutazione: 0.00 Numero di voti: 0

Tag:

involucro vmc pompa di calore fotovoltaico ponti termici

Condividi post

Max Bernardi

Max Bernardi

Mi chiamo Max Bernardi e ho tre anni di esperienza nel campo dell'ingegneria edile, con un focus particolare su strutture, normative e cantiere. La mia passione per questo settore è nata durante gli studi, quando ho compreso l'importanza di progettare edifici sicuri e sostenibili. Mi piace approfondire le complessità delle normative e aiutare i lettori a orientarsi tra le diverse scelte progettuali, semplificando argomenti tecnici e rendendoli accessibili. Nel mio lavoro, mi impegno a fornire informazioni utili, accurate e aggiornate, controllando sempre le fonti e confrontando le diverse opinioni. Scrivo di temi che spaziano dalla progettazione strutturale alla gestione dei cantieri, cercando di organizzare le informazioni in modo chiaro e comprensibile. La mia missione è quella di rendere l'ingegneria edile un argomento più vicino a tutti, contribuendo così a una maggiore consapevolezza e competenza nel settore.
