Gestione del cantiere - come tenere insieme tempi, costi e sicurezza

Due operai con caschi gialli e giubbotti ad alta visibilità discutono un progetto di **construction management** su un cantiere.

Scritto da

Odone Grassi

Pubblicato il

19 apr 2026

Indice

Nel cantiere, la differenza tra un’opera che arriva in tempo e un’opera che si trascina per mesi sta quasi sempre nella regia. In ambito edilizio, il construction management è proprio questo: pianificare, coordinare e controllare un progetto perché tempi, costi, qualità e sicurezza restino allineati. Qui spiego come funziona davvero negli appalti e nei lavori, quali ruoli contano, dove si inceppa il processo e quali controlli uso per evitare sorprese in corso d’opera.

Le informazioni essenziali da tenere a mente

  • La gestione del cantiere non inizia con l’apertura dei lavori, ma con la definizione chiara di scope, vincoli e responsabilità.
  • Un appalto ben gestito trasforma il progetto in una sequenza operativa leggibile, con tempi, forniture e interferenze già previsti.
  • Nel pubblico il RUP, il direttore dei lavori e il coordinatore della sicurezza hanno funzioni distinte ma strettamente collegate.
  • Sicurezza, varianti e contabilità non sono capitoli separati: se non dialogano, saltano costi e cronoprogramma.
  • I segnali da monitorare davvero sono pochi ma concreti: scostamenti, non conformità, varianti aperte, tempi di risposta e avanzamento reale.

La regia che tiene insieme progetto e produzione

Io considero la gestione del cantiere una funzione di integrazione, non un semplice controllo finale. Il punto non è solo verificare che l’opera venga eseguita, ma far sì che il progetto diventi produzione senza perdere coerenza lungo il percorso. Quando questa regia funziona, il cantiere non vive di correzioni improvvisate: ogni decisione ha un ordine, una responsabilità e un effetto misurabile.

Per questo la parte davvero utile non è la definizione teorica, ma la sostanza operativa: scegliere la sequenza giusta, coordinare imprese e fornitori, tenere sotto controllo le interfacce tra strutture, impianti e finiture, e capire subito quando una deviazione sta diventando una variante costosa. In pratica, io la leggo così:

  • definire il perimetro del lavoro senza ambiguità;
  • trasformare il progetto in una sequenza realistica di attività;
  • controllare risorse e tempi senza rincorrere emergenze;
  • misurare qualità e costi mentre il cantiere produce, non dopo.

Il punto di partenza, quindi, non è il verbale di cantiere: è la chiarezza su cosa si deve ottenere e su chi deve governare ogni passaggio. Da qui si capisce anche perché la fase precedente all’avvio lavori pesa più di quanto molti pensino.

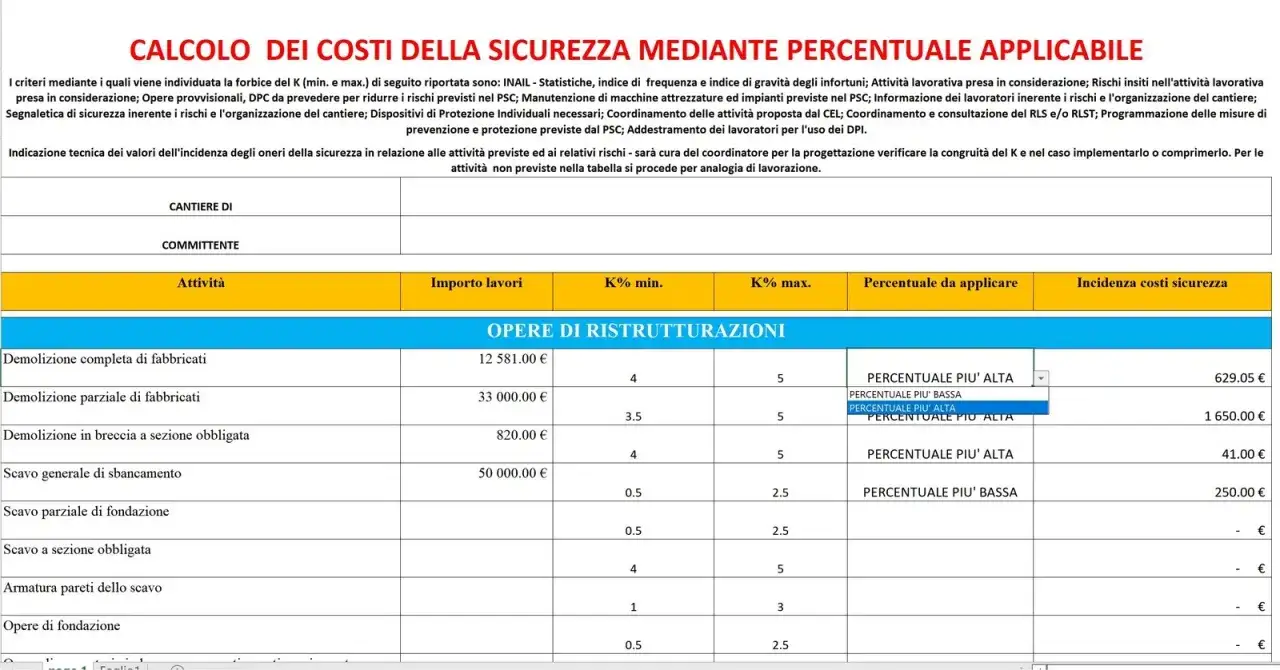

Tabella per il calcolo dei costi della sicurezza in un cantiere edile, con attività, importo lavori e percentuali per la gestione del **construction management**.

Come si organizza un appalto prima che partano i lavori

La qualità di un appalto si vede spesso prima ancora che arrivino gli operai in cantiere. Se il perimetro è confuso, il computo metrico è incoerente con gli elaborati, oppure le forniture critiche non sono state considerate nei tempi di approvvigionamento, il cantiere partirà già in difesa. Io parto sempre da una domanda semplice: quali informazioni servono davvero per far lavorare bene l’impresa, senza scoperte tardive?
Fase Cosa definisco Risultato pratico
Perimetro del lavoro Ambito, esclusioni, priorità, vincoli tecnici Meno ambiguità su cosa è incluso nell’appalto
Sequenza operativa Ordine delle lavorazioni e interdipendenze Cronoprogramma realistico e leggibile
Risorse e forniture Squadre, mezzi, materiali a lunga consegna Meno fermi per mancanza di materiali o manodopera
Interfacce Subappalti, impianti, accessi, logistica Meno interferenze tra lavorazioni
Controllo Punti di verifica, report, approvazioni Decisioni più veloci e tracciabili

Nei cantieri più complessi uso spesso una logica di scomposizione del lavoro in pacchetti controllabili, perché aiuta a capire chi fa cosa e quando. Se il progetto lo richiede, anche un modello 4D, cioè il BIM collegato al tempo, può essere molto utile per vedere interferenze e sequenze prima che diventino problemi sul campo. Non è una bacchetta magica, ma riduce gli errori di coordinamento che in cantiere costano di più.

Quando questa preparazione manca, il cantiere inizia a dipendere da telefonate, urgenze e correzioni in corsa. E a quel punto il tema diventa chiaro: bisogna separare bene i ruoli, prima ancora di misurare i risultati.

Ruoli e responsabilità che non dovrebbero mai sovrapporsi

Nel pubblico e nel privato i nomi cambiano un po’, ma la logica resta la stessa: ogni attore deve presidiare un pezzo preciso del processo. L’impianto del Codice dei contratti, come ricorda ANAC, mette il RUP al centro dell’esecuzione, affiancato dal direttore dei lavori e, quando serve, dal coordinatore per la sicurezza. Se questi ruoli si confondono, il cantiere perde direzione e le decisioni arrivano tardi o senza base tecnica.

Figura Che cosa presidia Cosa mi aspetto in pratica
Committente o stazione appaltante Obiettivi, budget, priorità strategiche Decisioni rapide su approvazioni e varianti
RUP Governo generale dell’esecuzione Coordinamento delle scelte e controllo del contratto
Direttore dei lavori Conformità tecnica, contabilità, ordini formali Verifica puntuale di qualità, avanzamento e documenti
Coordinatore per la sicurezza Interferenze, rischi, misure preventive Prescrizioni chiare e aggiornate in base alla sequenza reale
Impresa esecutrice e direttore tecnico Produzione, mezzi, squadre, organizzazione interna Presidio quotidiano della resa del cantiere
Subappaltatori Lavorazioni specialistiche Allineamento con programma, qualità e regole di sito

La confusione più comune è aspettarsi che una sola figura risolva tutto. In realtà il cantiere funziona quando ciascuno ha margini chiari e si muove con informazioni coerenti. Una direzione tecnica forte non sostituisce il coordinamento, e il coordinamento non può fare a meno della disciplina di produzione dell’impresa. Da qui il passaggio naturale è la parte che, negli appalti, pesa più di quanto si ammetta spesso: sicurezza, varianti e contabilità.

Sicurezza, varianti e contabilità non sono dettagli amministrativi

Su questo punto sono molto netto: la sicurezza non è un allegato da compilare, ma una parte della progettazione operativa del cantiere. L’Ispettorato Nazionale del Lavoro ribadisce che, nei cantieri con più imprese esecutrici, anche non contemporanee, il Piano di sicurezza e coordinamento è obbligatorio. Tradotto in modo semplice: se sullo stesso sito lavorano più soggetti, la sequenza deve essere pensata anche per evitare interferenze, accessi caotici, sollevamenti in conflitto e aree di stoccaggio mal distribuite.

Io vedo spesso un errore ricorrente: trattare la sicurezza come una verifica separata, invece che come una variabile di produzione. In pratica, il PSC, i piani operativi dell’impresa, il layout di cantiere e il cronoprogramma devono parlarsi continuamente. Se sposti una lavorazione o cambi una squadra, cambia anche il rischio. Se aggiungi una variante, cambia anche la logistica. Se introduci un subappalto nuovo, cambia l’interfaccia tra imprese.

La stessa cosa vale per la contabilità. I SAL, cioè gli stati di avanzamento lavori, non servono solo a fotografare quanto si è fatto: servono a capire se la produzione reale è in linea con quella prevista e se il contratto sta ancora in equilibrio. Quando la contabilità arriva in ritardo, il cantiere sembra andare bene finché non si sommano gli scostamenti. Ed è lì che nascono le contestazioni più fastidiose.

  • Le varianti vanno formalizzate appena emergono, non quando il danno è già fatto.
  • La sicurezza va aggiornata insieme alla sequenza dei lavori, non dopo.
  • La contabilità deve seguire il campo, non inseguirlo a fine mese.

Quando questi tre livelli sono allineati, il cantiere si legge meglio e si governa meglio. A quel punto ha senso chiedersi quali numeri guardare davvero, senza perdersi in report pieni di informazioni poco utili.

Gli indicatori che dicono se il cantiere sta davvero reggendo

Io controllo il cantiere su due ritmi: un confronto settimanale e una chiusura mensile dei dati. Questo mi evita di confondere la sensazione di progresso con il progresso reale. Se un report racconta molto ma misura poco, non sta aiutando nessuno. Gli indicatori che contano sono pochi, ma devono essere sempre gli stessi e confrontabili nel tempo.

Indicatore Che cosa mi dice Quando mi preoccupa
Scostamento dal cronoprogramma Se la sequenza reale segue quella prevista Quando il ritardo si accumula senza piano di recupero
Varianti aperte Quanta incertezza tecnica o contrattuale resta sospesa Quando le varianti diventano prassi, non eccezione
Tempi di chiusura delle non conformità Quanto velocemente i problemi vengono risolti Quando una correzione resta aperta troppo a lungo
Produttività delle squadre Se le ore impiegate generano davvero avanzamento Quando il cantiere consuma risorse senza output visibile
Scostamento economico Se il budget rimane in equilibrio Quando il margine si assottiglia senza che nessuno lo segnali
Questioni di sicurezza e near miss Se il sito sta accumulando segnali di rischio Quando gli incidenti sfiorati diventano frequenti

In questo elenco c’è una regola semplice: se un dato non porta a una decisione, non è un indicatore utile. Per questo preferisco pochi numeri ma letti bene, piuttosto che tabelle lunghe e poco operative. I problemi veri, in cantiere, non sono quasi mai invisibili: sono solo distribuiti male nei documenti. E allora conviene chiudere con una lista di verifiche pratiche da fare prima ancora di iniziare.

Le verifiche che faccio prima di aprire il cantiere

Quando devo capire se un avvio lavori è davvero pronto, controllo sempre gli stessi punti. Non è un rituale burocratico, è un modo per evitare che il cantiere parta già con un debito di caos. Se questi elementi sono chiari, il resto si gestisce. Se mancano, tutto diventa più lento e più costoso.

  • Progetto esecutivo coerente: elaborati, capitolato e computo devono dire la stessa cosa.
  • Cronoprogramma realistico: le lavorazioni devono tener conto di tempi di consegna, vincoli di accesso e fasi preparatorie.
  • Ruoli definiti: chi decide, chi controlla e chi esegue non devono sovrapporsi per abitudine.
  • Sicurezza integrata: PSC, POS e layout di cantiere devono essere letti insieme alla sequenza lavori.
  • Gestione delle varianti: ogni modifica deve avere un canale chiaro di richiesta, analisi e approvazione.
  • Forniture critiche: tutto ciò che ha tempi lunghi va bloccato prima che diventi un collo di bottiglia.
  • Reportistica essenziale: pochi dati, sempre uguali, con una cadenza fissa e leggibile.

Se devo riassumere il punto in una sola frase, direi questo: un cantiere si governa bene quando le decisioni arrivano prima dei problemi, non dopo. La gestione fatta bene non elimina gli imprevisti, ma li rende visibili presto, quando sono ancora correggibili senza consumare margini, fiducia e reputazione.

Domande frequenti

Prima dell'apertura del cantiere bisogna chiarire perimetro, esclusioni, priorità e vincoli tecnici. Poi si traduce il progetto in una sequenza realistica, si verificano risorse e forniture critiche, e si definiscono i punti di controllo per approvazioni e report. Se questa fase manca, il cantiere parte già con telefonate, urgenze e correzioni in corsa.

L'articolo distingue committente o stazione appaltante, RUP, direttore dei lavori, coordinatore per la sicurezza, impresa esecutrice e subappaltatori. Il punto chiave è che ognuno presidia un pezzo diverso del processo: obiettivi e budget, governo dell'esecuzione, conformità tecnica, rischio, produzione e lavorazioni specialistiche. Quando i ruoli si sovrappongono, le decisioni arrivano tardi o senza base tecnica.

Perché ogni cambiamento di sequenza, squadra o fornitura modifica anche i rischi, la logistica e il costo. L'articolo spiega che PSC, POS, layout di cantiere e cronoprogramma devono parlarsi continuamente, mentre i SAL servono a verificare se la produzione reale resta in equilibrio con quella prevista. Trattare questi aspetti come capitoli separati fa saltare tempi e budget.

I segnali davvero utili sono pochi: scostamento dal cronoprogramma, varianti aperte, tempi di chiusura delle non conformità, produttività delle squadre, scostamento economico e near miss o questioni di sicurezza. La regola proposta è semplice: se un dato non porta a una decisione, non è un indicatore utile. Per questo l'articolo suggerisce un confronto settimanale e una chiusura mensile dei dati.

Serve controllare che progetto esecutivo, capitolato e computo dicano la stessa cosa, che il cronoprogramma sia realistico e che i ruoli siano chiari. Vanno integrati sicurezza, gestione delle varianti, forniture a lunga consegna e reportistica essenziale. Se questi elementi sono a posto, il cantiere parte con meno caos e più margine di controllo.

Valuta l'articolo

Valutazione: 0.00 Numero di voti: 0

Tag:

direzione lavori cronoprogramma sicurezza varianti contabilità

Condividi post

Odone Grassi

Odone Grassi

Mi chiamo Odone Grassi e ho sette anni di esperienza nel campo dell'ingegneria edile, con un focus particolare su strutture, normative e gestione del cantiere. La mia passione per questo settore è nata durante gli studi universitari, quando ho iniziato a comprendere l'importanza di progettare edifici sicuri e sostenibili. Scrivere di ingegneria edile mi permette di condividere le mie conoscenze e di aiutare gli altri a navigare tra le complessità delle normative e delle pratiche di cantiere. Nel mio lavoro, mi impegno a fornire informazioni utili e aggiornate, controllando sempre le fonti e confrontando dati per garantire la massima accuratezza. Mi piace semplificare argomenti complessi e organizzare le informazioni in modo chiaro, affinché anche chi non ha una formazione tecnica possa comprendere le dinamiche del settore. Spero che i miei articoli possano ispirare e guidare chiunque sia interessato a questo affascinante campo.

Scrivi un commento
