Norme Tecniche per le Costruzioni - come leggerle senza errori

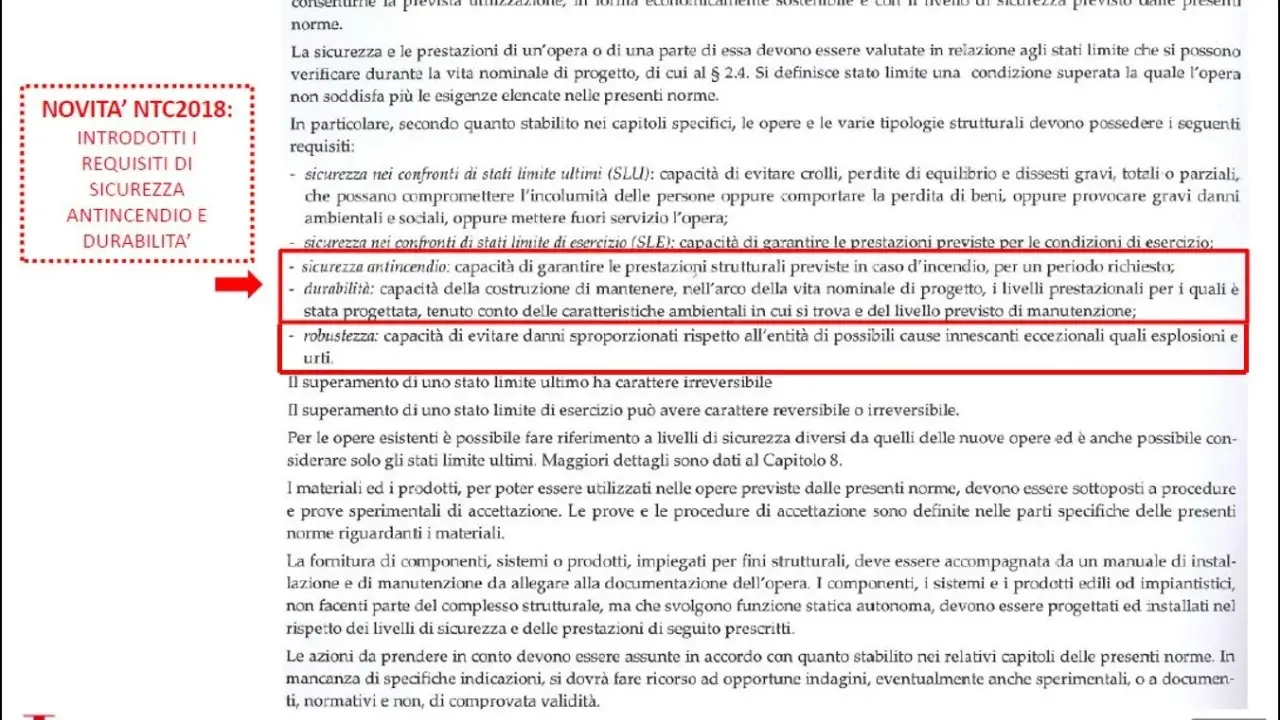

Novità NTC2018: requisiti di sicurezza antincendio e durabilità, in linea con le norme tecniche per le costruzioni.

Scritto da

Amerigo De Santis

Pubblicato il

23 mag 2026

Indice

Le norme tecniche per le costruzioni sono il punto in cui sicurezza, calcolo e cantiere si incontrano davvero. Qui non si tratta solo di “far tornare i conti”, ma di dimostrare che un’opera regge alle azioni previste, resta utilizzabile e può essere realizzata e collaudata senza lasciare zone grigie. In questo articolo metto ordine nel quadro italiano vigente e mostro quali documenti, capitoli e controlli contano davvero nella pratica.

Le regole che servono per lavorare senza ambiguità

  • Il testo base vigente è il D.M. 17 gennaio 2018, affiancato dalla circolare applicativa e da modifiche successive.
  • La lettura corretta dipende sempre da opera, terreno, azione sismica, materiali e fase di lavoro.
  • In cantiere i problemi nascono quasi sempre da incoerenze tra calcoli, dettagli esecutivi e documenti di qualifica.
  • I capitoli più delicati sono quelli su azioni, geotecnica, sisma, esistenti, elaborati esecutivi e materiali.
  • Nel 2026 il quadro operativo continua a essere aggiornato da linee guida e atti tecnici su casi specifici.

Che cosa regolano davvero e perché non sono solo teoria

Io le leggo come una mappa di prestazione: non dicono soltanto se una struttura “sta in piedi”, ma spiegano con quali ipotesi, con quali verifiche e con quale documentazione bisogna dimostrarlo. È un passaggio decisivo, perché un progetto strutturale non vive nel foglio di calcolo, ma nella sequenza concreta che va dal rilievo al collaudo.

Dentro ci sono gli stati limite ultimi, cioè la soglia oltre la quale la sicurezza non è più garantita, e gli stati limite di esercizio, che riguardano deformazioni, fessurazioni e funzionalità d’uso. Ci sono poi azioni permanenti e variabili, combinazioni di carico, geotecnica, comportamento sismico, criteri per le costruzioni esistenti, qualificazione dei materiali e redazione degli elaborati esecutivi.

Il punto che spesso viene sottovalutato è questo: la regola tecnica non separa progetto e costruzione, li tiene insieme. Se io progetto bene ma consegno tavole incoerenti o documenti incompleti, il problema emerge comunque in cantiere o in collaudo. Da qui si capisce perché serve un quadro aggiornato, non una lettura isolata.

Il quadro normativo che conta davvero

Documento Ruolo pratico Impatto concreto
D.M. 17 gennaio 2018 Aggiornamento delle norme tecniche per le costruzioni Testo base vigente per progetto, esecuzione e collaudo
Circolare 21 gennaio 2019, n. 7 C.S.LL.PP. Istruzioni applicative Chiarisce letture operative, verifiche e documenti da produrre
D.M. 9 marzo 2023 Modifiche e integrazioni Aggiorna alcuni passaggi del testo del 2018
Linee guida CSLP e CVT Atti applicativi specifici Gestiscono casi particolari e prodotti strutturali da qualificare

La Gazzetta Ufficiale conferma che il decreto del 2018 ha sostituito l’impianto precedente del 2008, mentre la circolare del 2019 è il riferimento che aiuta davvero quando il testo lascia margini di interpretazione. Nel 2026 il Consiglio Superiore dei Lavori Pubblici continua inoltre a pubblicare linee guida su prodotti e procedure specifiche: è un segnale utile, perché il quadro reale non è fermo al solo decreto base.

Nella pratica, io tengo sempre insieme decreto, circolare, eventuali aggiornamenti e norme tecniche richiamate per i casi speciali. Gli Eurocodici, le UNI EN e la documentazione di qualificazione non sostituiscono il testo nazionale, ma spesso ne completano l’applicazione nei dettagli più sensibili. Una volta chiarito il quadro, il passo successivo è capire quali capitoli pesano davvero nelle scelte progettuali.

Modello 3D di un edificio su disegni tecnici, con gru gialle che simboleggiano la costruzione e le norme tecniche per le costruzioni.

Come si leggono i capitoli senza perdere tempo

Le NTC sono organizzate in 12 capitoli, e non tutti hanno lo stesso peso in ogni progetto. Se devo capire dove nasce davvero il rischio tecnico, guardo prima ai capitoli che incidono sulla sicurezza, sulla modellazione del comportamento e sulla documentazione finale. Il resto viene dopo, ma non va mai ignorato.

Capitolo Cosa copre Perché ti interessa
1 Oggetto e campo di applicazione Definisce quando e come si applica il testo
2 Sicurezza e prestazioni attese Introduce gli obiettivi di sicurezza e le verifiche di base
3 Azioni sulle costruzioni Regola pesi propri, sovraccarichi, vento, neve e altre sollecitazioni
4 Costruzioni civili e industriali È il riferimento per molte opere ordinarie
5 Ponti Serve per infrastrutture con esigenze specifiche
6 Progettazione geotecnica Riguarda terreno, fondazioni, opere di sostegno e interazione terreno-struttura
7 Progettazione per azioni sismiche Definisce criteri per domanda sismica, regolarità e duttilità
8 Costruzioni esistenti È cruciale per verifica, miglioramento e adeguamento
9 Collaudo statico Indica come si chiude correttamente il ciclo dell’opera
10 Progetti strutturali esecutivi e relazioni di calcolo Spiega cosa deve esserci negli elaborati finali
11 Materiali e prodotti per uso strutturale Controlla qualificazione, documenti e tracciabilità
12 Riferimenti tecnici Collega il testo ad altri riferimenti tecnici pertinenti

Se dovessi scegliere i capitoli che cambiano davvero il destino di un progetto, partirei da 3, 6, 7, 8, 10 e 11. Sono quelli dove si decidono il modello di carico, la risposta del terreno, il comportamento in sisma, la credibilità delle verifiche e la qualità della documentazione. Ed è proprio qui che il lavoro smette di essere astratto e diventa operativo.

Dove si applicano in un progetto reale

Le regole entrano in gioco molto prima del getto o del montaggio. Io parto sempre da quattro domande: quale opera sto progettando, su quale terreno, con quali azioni e con quale livello di controllo finale. Se una di queste risposte è vaga, il progetto resta esposto a revisioni, varianti e contestazioni.

Fase Che cosa controllo Rischio se salto il passaggio
Pre-progetto Destinazione d’uso, vincoli, schema strutturale, dati geotecnici Ipotesi sbagliate che obbligano a rifare il lavoro
Progetto esecutivo Azioni, combinazioni, dettagli costruttivi, relazioni e tavole Incoerenza tra calcoli e disegni
Cantiere Materiali, certificati, varianti, tolleranze, tracciabilità Non conformità e ritardi
Collaudo Corrispondenza tra opera reale, elaborati e prove Prescrizioni pesanti o rinvio del collaudo

Le figure che devono restare allineate sono progettista strutturale, geotecnico, direzione lavori, impresa e collaudatore statico. Io vedo spesso problemi non per mancanza di competenza, ma per documenti aggiornati in modo diverso o per modifiche introdotte in cantiere senza una verifica completa del loro effetto sul progetto.

Un caso tipico è la sostituzione di un prodotto strutturale a lavori avviati. Se cambiano le prestazioni, la documentazione di qualifica o le modalità di posa, non basta una nota interna: bisogna controllare la coerenza con gli elaborati e con il quadro normativo applicabile. Da qui si arriva con naturalezza agli errori più costosi, che sono quasi sempre gli stessi.

Gli errori che fanno perdere mesi in cantiere

Il punto debole che vedo più spesso non è il calcolo in sé, ma la transizione fra progetto e costruzione. È lì che nascono i problemi seri, perché basta una piccola incoerenza tra elaborati, materiali e istruzioni operative per bloccare approvazioni, ordini o collaudi.

  • Leggere solo il capitolo “strutturale” e trascurare geotecnica, sisma o materiali. Il risultato è un progetto formalmente corretto ma incompleto sul piano reale.
  • Usare una relazione di calcolo non allineata alle tavole esecutive. Se le geometrie o i dettagli cambiano, il fascicolo va aggiornato subito, non a fine cantiere.
  • Trattare un edificio esistente come una nuova costruzione. Qui la campagna di conoscenza, cioè rilievi, indagini e prove, non è un accessorio: è la base della verifica.
  • Sostituire un prodotto strutturale senza rifare i controlli documentali. È uno degli errori più rapidi da trasformare in non conformità.
  • Lasciare scoperto il capitolo del collaudo. Senza un dossier ordinato, il collaudatore deve inseguire informazioni che dovevano già essere disponibili.
  • Confondere la circolare con un testo facoltativo. In pratica, è uno dei documenti che chiarisce meglio il modo in cui leggere il decreto base.

Quando questi errori si sommano, il costo vero non è solo economico: è la perdita di credibilità tecnica del progetto. Per evitarlo, io chiudo sempre il lavoro con una verifica finale molto concreta, che vale più di tante correzioni fatte dopo.

La checklist che uso prima di chiudere un progetto

Prima di considerare concluso un progetto strutturale, ricontrollo sempre pochi punti essenziali. Non servono formalismi inutili, serve coerenza tra ciò che è stato calcolato, ciò che è stato disegnato e ciò che sarà davvero costruito.

  • Verifico quale versione del testo normativo e quali atti applicativi sono pertinenti al caso concreto.
  • Allineo relazione di calcolo, tavole, capitolato e particolari costruttivi prima dell’avvio lavori.
  • Controllo qualificazione e documentazione dei materiali e dei prodotti speciali prima dell’ordine.
  • Per le strutture esistenti, chiudo prima la fase di conoscenza e diagnosi e solo dopo passo alla verifica.
  • Preparo il fascicolo di collaudo mentre il progetto è ancora aperto, non quando mancano pochi giorni alla consegna.

Il punto che fa la differenza non è conoscere ogni comma a memoria, ma saper usare le NTC come un sistema coerente. Quando questo accade, il progetto regge meglio in approvazione, in cantiere e al collaudo; quando manca, le correzioni arrivano tardi e costano molto più del tempo speso a impostare bene il lavoro fin dall’inizio.

Domande frequenti

Il testo base è il D.M. 17 gennaio 2018. L'articolo indica poi la Circolare 21 gennaio 2019, n. 7 come riferimento applicativo e il D.M. 9 marzo 2023 come aggiornamento successivo. Per casi specifici contano anche le linee guida del CSLP e del CVT, mentre Eurocodici, UNI EN e documentazione di qualificazione completano l'interpretazione ma non sostituiscono il testo nazionale.

I capitoli più incisivi, secondo l'articolo, sono il 3 sulle azioni, il 6 sulla geotecnica, il 7 sulle azioni sismiche, l'8 sulle costruzioni esistenti, il 10 sugli elaborati esecutivi e l'11 su materiali e prodotti. Sono quelli che incidono direttamente su modello di carico, comportamento del terreno, risposta sismica, qualità della documentazione e tracciabilità dei prodotti.

La verifica va fatta lungo tutto il percorso: nel pre-progetto si controllano destinazione d'uso, vincoli, schema strutturale e dati geotecnici; nel progetto esecutivo si allineano azioni, combinazioni, dettagli e tavole; in cantiere si seguono materiali, certificati, varianti e tolleranze; al collaudo si confrontano opera reale, elaborati e prove. Se una di queste fasi resta vaga, aumentano revisioni e contestazioni.

Gli errori più costosi sono leggere solo il capitolo strutturale e trascurare geotecnica, sisma o materiali, usare relazioni non allineate alle tavole, trattare un edificio esistente come una nuova costruzione, sostituire un prodotto strutturale senza rifare i controlli documentali e lasciare incompleto il fascicolo di collaudo. Anche confondere la circolare con un testo facoltativo porta facilmente a letture sbagliate.

Valuta l'articolo

Valutazione: 0.00 Numero di voti: 0

Tag:

geotecnica sisma collaudo materiali costruzioni esistenti

Condividi post

Amerigo De Santis

Amerigo De Santis

Mi chiamo Amerigo De Santis e ho accumulato 9 anni di esperienza nel campo dell'ingegneria edile, con un focus particolare su strutture, normative e gestione del cantiere. La mia passione per questo settore è nata durante gli studi universitari, dove ho scoperto l'importanza di progettare spazi sicuri e funzionali. Mi piace approfondire le complessità delle normative e delle tecniche costruttive, aiutando i lettori a comprendere meglio le sfide che affrontano nel loro lavoro quotidiano. Nel mio approccio alla scrittura, mi impegno a fornire informazioni utili, accurate e aggiornate, confrontando diverse fonti e semplificando argomenti complessi. Credo che una comunicazione chiara e ben organizzata sia fondamentale per trasmettere conoscenze in modo efficace, e mi dedico a seguire le tendenze del settore per garantire che i contenuti siano sempre pertinenti e di valore per chi opera nel campo dell'ingegneria edile.
