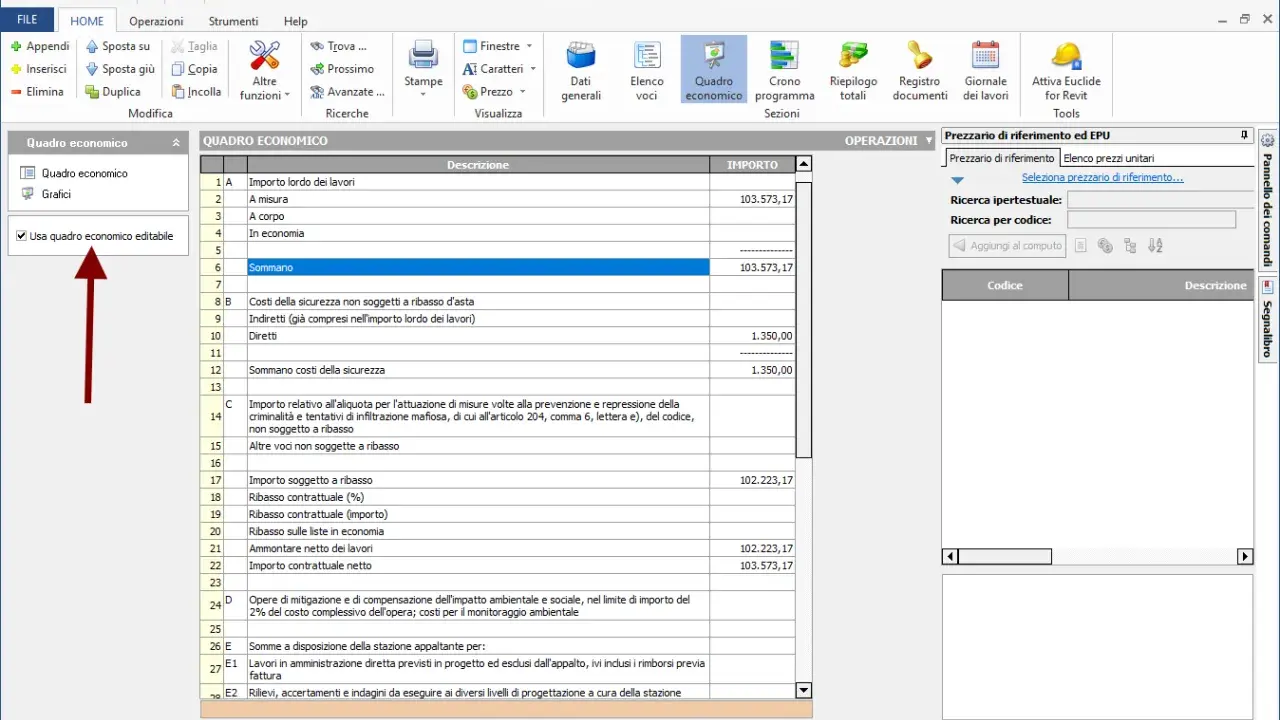

I punti che contano prima di andare in gara
- Il prospetto economico non serve solo a sommare costi, ma a rendere leggibile il fabbisogno complessivo dell’opera.
- Le voci di sicurezza, manodopera, spese tecniche, imprevisti e oneri fiscali vanno distinte con precisione.
- La base di confronto economico non coincide con il costo totale dell’intervento.
- Ogni variazione tecnica, economica o temporale può rendere necessario un aggiornamento del budget.
- Gli errori più costosi nascono quasi sempre da omissioni: IVA, sicurezza, prezzari vecchi, coperture incomplete.
Perché questo documento decide se il progetto sta in piedi
Io lo tratto come una mappa decisionale. Mi dice quanto costa realizzare l’opera, quali voci sono già coperte, quali restano a disposizione della stazione appaltante e dove si nascondono i punti fragili. Nel settore appalti e lavori la differenza non è teorica: da questo documento dipendono la fattibilità economica, la trasparenza della gara e la tenuta del finanziamento.
Le linee guida del MIT sul PFTE mostrano bene questa logica: il costo complessivo non coincide solo con i lavori, ma include sicurezza, progettazione, costo della manodopera e una serie di somme accessorie. Se si confondono questi livelli, il cantiere parte già con un’informazione incompleta.
Per questo io mi chiedo sempre una cosa prima di qualsiasi confronto prezzi: il progetto è sostenibile oppure sta in piedi solo sulla carta? Da qui si passa alle singole voci, che sono il vero cuore del documento.
Le voci che non possono mancare
La struttura cambia in base alla tipologia dell’intervento, ma alcune voci sono ricorrenti e vanno tenute separate con ordine. Non basta sommare importi: bisogna mostrare che ogni euro ha una funzione precisa. Se una voce manca o è collocata male, il rischio è doppio: si altera il costo reale dell’opera e si rende più debole la lettura della gara.
| Voce | Che cosa copre | Errore tipico |
|---|---|---|
| Lavori a corpo e a misura | La parte esecutiva vera e propria dell’intervento | Mescolare lavorazioni diverse senza distinguere ciò che incide davvero sul prezzo |
| Costi della sicurezza | Le misure per la sicurezza del cantiere non legate al ribasso | Trattarli come se fossero una voce negoziabile qualsiasi |
| Costo della manodopera | Il peso del lavoro umano nell’esecuzione dell’appalto | Lasciarlo implicito, senza evidenziare la sua incidenza |
| Spese tecniche e prestazioni specialistiche | Progettazione, direzione lavori, coordinamento sicurezza, indagini e prove | Sottostimarle nella fase iniziale e ritrovarsi scoperti dopo l’affidamento |
| Somme a disposizione e imprevisti | Margini per varianti, allacci, autorizzazioni, collaudi, extra prestazionali | Usarle come un fondo indistinto senza regole di impiego |
| Oneri fiscali e contributivi | IVA, contributi e altri costi accessori | Escluderli dal totale quando invece vanno coperti nel fabbisogno complessivo |
In pratica, io guardo sempre se il documento separa con chiarezza le voci che descrivono l’opera da quelle che servono a farla stare in piedi. Se tutto viene compresso in una riga generica, il quadro perde valore operativo. E quando un progetto è importante, perdere leggibilità significa perdere controllo.
Un esempio semplice aiuta: su un intervento da 1.500.000 euro, una ripartizione credibile può mostrare 1.100.000 euro per i lavori, 45.000 euro per la sicurezza, 180.000 euro per la manodopera, 95.000 euro tra spese tecniche e imprevisti, e 80.000 euro di IVA. I numeri cambiano da opera a opera, ma la logica non cambia mai: il totale deve raccontare il vero costo dell’intervento, non solo la parte più visibile.
Quando queste voci sono ben distinte, diventa molto più facile capire che cosa può essere messo a gara e che cosa invece resta nel perimetro della copertura finanziaria.
Come distinguere importo lavori, base di gara e somme a disposizione
Nella pratica molti usano “base d’asta” come scorciatoia, ma io preferisco essere più preciso. La base di confronto economico riguarda ciò che entra nel meccanismo competitivo della gara; il costo complessivo dell’opera, invece, comprende anche voci esterne a quel confronto. Questa distinzione è fondamentale perché il finanziamento deve coprire l’intero intervento, non solo la parte soggetta a ribasso.
| Elemento | Funzione | Effetto pratico |
|---|---|---|
| Importo lavori | Rappresenta la parte produttiva dell’opera | È il riferimento principale per la competizione economica |
| Costi della sicurezza | Coprono gli obblighi di sicurezza del cantiere | Vanno evidenziati a parte e non confusi con il ribasso |
| Costo della manodopera | Fa emergere il peso del personale impiegato | Serve per valutare la coerenza dell’offerta e la sua sostenibilità |
| Somme a disposizione | Coprono spese tecniche, imprevisti, indagini, collaudi, allacci | Non rientrano nel prezzo “di gara” ma nel fabbisogno totale |
| IVA e oneri accessori | Completa il quadro finanziario | Incide sul fabbisogno finale, anche se non sulla competizione tra offerenti |
Il punto che vedo ignorato più spesso è questo: l’importo al netto dell’IVA è utile per la gara, ma non basta a dire quanto costa davvero l’intervento. Se la copertura finanziaria è calibrata male, il progetto può risultare formalmente corretto e sostanzialmente incompleto. È un errore classico nei cantieri piccoli e medi, dove si tende a guardare il prezzo dei lavori e a rimandare tutto il resto a un secondo momento.
Quando devo verificare un prospetto di spesa, mi fermo sempre su tre domande: la base è chiara, le somme esterne sono coerenti e il totale copre davvero l’opera fino alla chiusura amministrativa? Se una sola risposta è debole, il budget va riletto.
Una volta chiarita la distinzione tra gara e fabbisogno complessivo, il problema successivo non è più teorico: è capire quando quel budget va aggiornato.
Quando va aggiornato e quali variazioni contano davvero
Un prospetto economico non dovrebbe mai essere trattato come un documento fermo. Io lo aggiorno quando cambia il livello di progettazione, quando escono nuovi prezzari, quando intervengono varianti, quando emergono prescrizioni di sicurezza o quando il cronoprogramma si sposta in modo significativo. Più l’intervento è complesso, più il rischio di obsolescenza aumenta.
La regola pratica è semplice: se cambiano le premesse tecniche o economiche, deve cambiare anche il quadro dei costi. Aspettare la contabilità finale per correggere le voci significa quasi sempre spostare problemi da una colonna all’altra, non risolverli. E in cantiere questo si vede subito: o mancano risorse, o si riduce il margine di manovra, o si rinvia una scelta che andava presa prima.
Ci sono poi aggiornamenti che non sono opzionali. Se mutano i prezzi di mercato, se una variante incide su lavorazioni e sicurezza, o se il progetto entra in una fase esecutiva più dettagliata, il budget va riallineato senza improvvisare. Il margine per gli imprevisti è utile, ma non è un salvadanaio indistinto da svuotare ogni volta che spunta un costo nuovo.
Qui conta molto la disciplina con cui si gestiscono le risorse disponibili. Le somme accantonate devono avere una funzione chiara, i ribassi non vanno interpretati come una copertura automatica per qualunque extracosto e le variazioni devono essere tracciate con coerenza contabile. Altrimenti il documento smette di essere uno strumento di governo della spesa e diventa solo una fotografia vecchia di un’opera già cambiata.
Quando questo accade, gli errori che emergono non sono quasi mai isolati: si sommano e si amplificano.
Gli errori che fanno deragliare tempi e copertura finanziaria
Negli anni ho visto gli stessi scivoloni ripetersi con una regolarità sorprendente. Il problema non è la complessità del tema, ma la tendenza a sottovalutare le voci che non fanno effetto immediato sul totale dei lavori.
- Trascurare l’IVA e altri oneri accessori, come se il costo reale coincidesse con il solo importo dei lavori.
- Non separare la sicurezza dal resto delle lavorazioni, con il risultato di confondere un costo tecnico con una voce di ribasso.
- Sottostimare la manodopera, soprattutto quando il progetto nasce da un computo ancora poco maturo.
- Usare prezzari superati, che danno un’illusione di sostenibilità ma si scontrano subito con il mercato.
- Confondere imprevisti e riserva libera, trattando una quota tecnica come se fosse denaro disponibile senza condizioni.
- Non allineare il finanziamento al cronoprogramma, cioè coprire il progetto ma non il ritmo reale dei pagamenti.
- Dimenticare spese collaterali come collaudi, indagini, allacci, autorizzazioni o compensi tecnici non ancora assegnati.
Il difetto più serio, però, è uno solo: presentare un documento formalmente ordinato ma economicamente poco credibile. Quando succede, gli organi tecnici se ne accorgono, la gara si complica e il cantiere parte con una tensione inutile addosso. Io preferisco un prospetto un po’ più prudente ma realistico, perché è lì che si protegge davvero il risultato.
Da qui l’ultimo controllo che faccio sempre prima di approvare un finanziamento o validare una gara.
Tre controlli che faccio prima di chiudere il budget di gara
Prima di considerare concluso il lavoro, verifico sempre tre cose. Non sono formalità: sono il minimo per evitare sorprese quando il progetto entra davvero nella fase di affidamento ed esecuzione.
- Il totale copre tutto: lavori, sicurezza, progettazione, oneri accessori, imprevisti e imposte devono stare dentro un perimetro coerente.
- Le voci non ribassabili sono visibili: se non si leggono bene, la gara rischia di partire con un’impostazione fragile.
- Le possibili variazioni sono già pensate: se so dove possono nascere extra costi, so anche da dove potranno essere coperti.
Quando il quadro economico è costruito bene, fa molto più di un semplice conteggio: collega il progetto al finanziamento, rende comprensibile la gara e dà al cantiere una base più solida. È questo, alla fine, il punto che conta davvero per chi lavora sugli appalti e sui lavori: non avere una tabella bella da vedere, ma uno strumento capace di reggere scelte, varianti e controlli senza perdere coerenza.
