FIR rifiuti edili - come compilarlo e quando serve

Schema per compilare il formulario rifiuti edili (FIR): intestazione, caratteristiche, accettazione, soggetti, trasporto e firme, annotazioni.

Scritto da

Max Bernardi

Pubblicato il

9 giu 2026

Indice

La gestione dei rifiuti di cantiere si complica appena si passa dalla teoria al carico reale sul mezzo. Il formulario rifiuti edili è il punto in cui il materiale di risulta diventa tracciabilità concreta: serve a capire chi produce il rifiuto, dove va, con quale codice e con quali responsabilità lungo tutta la filiera. In questo articolo troverai una guida pratica su quando serve, come si compila, quali errori evitare e come impostarlo bene nei lavori e negli appalti.

Le informazioni da fissare prima di far partire il trasporto

  • Il FIR accompagna il trasporto dei rifiuti effettuato da enti o imprese e serve a garantirne la tracciabilità.
  • Per i rifiuti da cantiere conta prima di tutto la classificazione corretta: codice EER, pericolosità e destinazione finale.
  • Nel 2026 il FIR cartaceo resta utilizzabile come alternativa al digitale fino al 15 settembre 2026.
  • Il deposito temporaneo non è un magazzino libero: ha limiti, tempi e regole precise.
  • Nei lavori in appalto, se non si chiarisce chi compila, chi firma e chi archivia, gli errori arrivano subito.

Perché il FIR è decisivo nei rifiuti di cantiere

Io considero il FIR uno dei documenti più sottovalutati del cantiere. Non perché sia complicato in sé, ma perché spesso viene trattato come un foglio da chiudere all’ultimo minuto, quando invece mette in fila tutto il flusso del rifiuto: produzione, trasporto, impianto di destinazione e responsabilità dei soggetti coinvolti.

Per i rifiuti trasportati da enti o imprese, il formulario è il documento che accompagna fisicamente il carico. Nel caso cartaceo, la disciplina tradizionale prevede dati essenziali ben precisi: produttore o detentore, origine e tipologia del rifiuto, impianto di destinazione, data, percorso e destinatario. Le copie vanno conservate per cinque anni, quindi il FIR non serve solo a viaggiare con il rifiuto, ma anche a difendere la storia documentale dell’intero cantiere.

Nei lavori edili questo pesa ancora di più, perché i materiali sono spesso molteplici e cambiano in fretta: inerti, legno, metalli, plastica, isolanti, terre, imballaggi, frazioni pericolose. Un errore di impostazione all’inizio si traduce in costi, ritardi o contestazioni a valle. È per questo che, prima di guardare al modulo, conviene capire quando il FIR serve davvero e quando no.

Da qui il passaggio naturale è la domanda che in cantiere fa la differenza: questo rifiuto è già in un percorso di trasporto esterno oppure sta ancora dentro una movimentazione interna controllata?

Quando serve davvero e quando no

Il punto chiave è semplice: il FIR serve quando il rifiuto viene trasportato da un soggetto organizzato, cioè un ente o un’impresa, verso un impianto o un destinatario esterno. La movimentazione esclusivamente all’interno di aree private, invece, non è considerata trasporto ai fini della disciplina generale dei rifiuti.

In pratica, se sposti materiale da un punto all’altro dello stesso sedime di cantiere o all’interno di un’area privata senza uscire dal perimetro di gestione, non sei ancora nel trasporto vero e proprio. Quando però il rifiuto lascia il luogo di produzione per andare verso un deposito, un impianto o un altro sito, il quadro cambia e il documento torna centrale.

C’è poi una casistica molto comune nei lavori: manutenzioni e piccoli interventi edili. Le istruzioni ministeriali li considerano prodotti presso l’unità locale, la sede o il domicilio del soggetto che svolge l’attività. Tradotto in termini operativi, la gestione va organizzata come se il rifiuto fosse generato dal soggetto che esegue il lavoro, non come un residuo “anonimo” del cantiere.

Questa distinzione conta anche in appalto, perché il produttore del rifiuto, il detentore e il trasportatore devono essere individuati senza ambiguità. Se il flusso non è chiaro, il FIR si compila male già prima di essere firmato.

Silhouettes di un camion e di una struttura per lo smaltimento di detriti, con materiale che cade in un camion. Ideale per un formulario rifiuti edili.

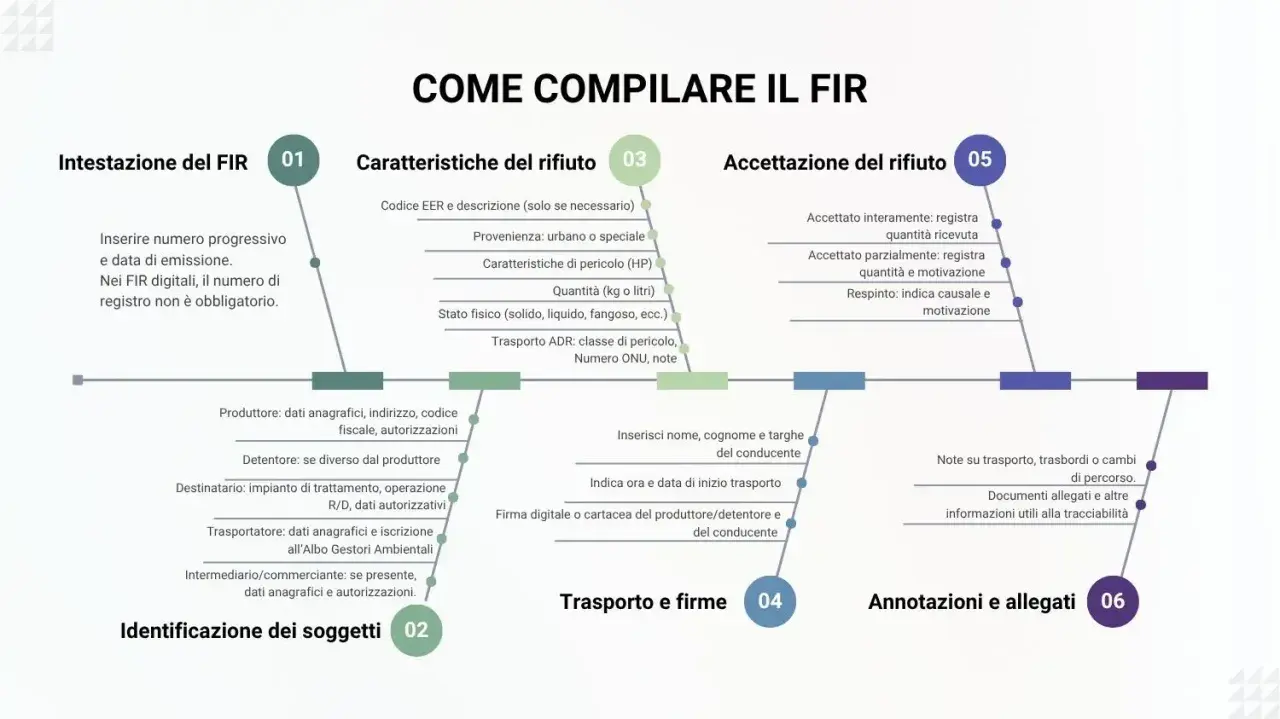

Come compilare il FIR in cantiere senza saltare i campi decisivi

Il formulario non va riempito per abitudine, ma per coerenza tecnica. Io seguo sempre la stessa logica: prima classifico il rifiuto, poi verifico chi lo detiene, infine controllo che la destinazione e il trasporto siano coerenti con quel codice. Quando si salta uno di questi passaggi, il modulo sembra compilato ma non regge a un controllo serio.

Campo del FIR Cosa deve risultare Errore tipico
Produttore o detentore Il soggetto che produce o gestisce il rifiuto in modo giuridicamente corretto Indicare l’impresa sbagliata, soprattutto nei subappalti
Origine e descrizione Il cantiere, la lavorazione o l’attività da cui nasce il rifiuto Scrivere descrizioni generiche come “materiale di risulta”
Codice EER Il codice corretto dell’elenco europeo rifiuti Usare sempre lo stesso codice misto per comodità
Quantità Peso reale o stimato in modo credibile e coerente Inserire valori incompatibili con il mezzo o con il deposito
Impianto di destinazione L’impianto autorizzato effettivamente scelto Lasciare il campo vago o non aggiornato
Percorso e data Il tragitto effettivo e il giorno del trasporto Compilare in ritardo o senza corrispondenza con il viaggio
Firma e controfirma Le sottoscrizioni previste lungo la filiera Dimenticare una firma o firmare su dati incompleti

Se il FIR è cartaceo, la logica resta quella tradizionale: compilazione, data, firma del produttore o detentore e controfirma del trasportatore. Il formato cartaceo prevede quattro esemplari e una copia resta presso chi produce o detiene il rifiuto. Nel 2026, però, conviene già ragionare in ottica digitale: il sistema RENTRI consente l’emissione dei FIR digitali e, per questa fase dell’anno, il cartaceo resta ancora utilizzabile come alternativa fino al 15 settembre 2026. Il formato scelto dal produttore o detentore condiziona poi tutta la filiera.

In altre parole, non basta decidere “come fare il foglio”. Bisogna far combaciare il documento con il modo in cui il cantiere lavora davvero.

Codici EER e deposito temporaneo non sono dettagli burocratici

Il codice EER è il cuore tecnico del documento. L’Albo nazionale gestori ambientali ricorda che la classificazione del rifiuto parte dall’origine e dalla pericolosità, e nei cantieri questo si vede bene: il modo in cui separi i materiali incide direttamente sul codice finale, sul costo del conferimento e sulla qualità del recupero.

Per i rifiuti da costruzione e demolizione i codici più ricorrenti sono quelli del capitolo 17. In una gestione ordinata, questi sono i casi che incontro più spesso:

Codice EER Tipo di rifiuto Nota operativa
17 01 01 Cemento Tipico dei getti demoliti e degli sfridi minerali puliti
17 01 02 Mattoni Si recupera bene se non è contaminato da altri materiali
17 01 03 Mattonelle e ceramiche Molto frequente in ristrutturazione interna
17 01 07 Miscugli di cemento, mattoni, mattonelle e ceramiche Serve quando la frazione minerale è mista ma non pericolosa
17 02 01 Legno Da distinguere da imballaggi e residui contaminati
17 02 02 Vetro Più facile da valorizzare se separato bene in sito
17 04 Metalli Categoria utile per carpenterie, tubazioni e scarti metallici
17 03 02 Miscele bituminose non pericolose Ricorre in pavimentazioni e rifacimenti stradali
17 05 04 Terra e rocce non pericolose Da verificare con attenzione se il sito presenta criticità
17 06 04 Materiali isolanti diversi da quelli pericolosi Va distinto dai materiali che contengono sostanze pericolose
17 08 02 Materiali da costruzione a base di gesso Molto comune nelle demolizioni interne
17 09 04 Rifiuti misti da costruzione e demolizione non pericolosi È il codice più comodo, ma spesso anche il meno efficiente
17 09 03* Rifiuti misti o altri rifiuti da costruzione e demolizione contenenti sostanze pericolose L’asterisco cambia tutto: serve una gestione molto più prudente

Il codice non si sceglie per comodità. Lo dico spesso perché in cantiere è una scorciatoia che si paga: usare sempre il misto 17 09 04 può sembrare rapido, ma spesso significa rinunciare a separare una frazione che avrebbe un destino di recupero migliore e un costo di conferimento più basso.

Qui entra in gioco anche il deposito temporaneo. La norma lo consente, ma con condizioni molto precise: il raggruppamento deve avvenire per categorie omogenee, il conferimento va fatto almeno trimestralmente oppure quando si raggiungono 10 metri cubi per i rifiuti pericolosi o 20 metri cubi per i non pericolosi, e se i quantitativi annuali restano sotto quei limiti, il deposito non può durare oltre un anno. Per i rifiuti pericolosi contano inoltre imballaggio, etichettatura e rispetto delle relative regole di sicurezza.

Per un cantiere ben gestito, il deposito temporaneo non è un parcheggio di materiali, ma un filtro tecnico prima della partenza verso l’impianto. Ed è qui che l’organizzazione dell’appalto fa davvero la differenza.

Nel capitolato d’appalto il documento non basta da solo

Nei lavori e negli appalti io non mi fermo mai al singolo formulario. Il punto serio è capire chi fa cosa, quando e con quali margini di errore tollerabili. Se il capitolato, l’ordine di servizio o le istruzioni di cantiere non definiscono il flusso dei rifiuti, il FIR finisce per assorbire responsabilità che in realtà andavano chiarite prima.

Un buon impianto contrattuale dovrebbe stabilire almeno questi punti:

  • chi è il produttore o detentore del rifiuto per ciascuna lavorazione;
  • chi classifica il rifiuto e con quali criteri tecnici;
  • chi verifica il trasportatore e l’impianto di destinazione;
  • chi compila, firma e archivia il FIR;
  • come si gestiscono subappalti, varianti e lavorazioni miste;
  • quali materiali devono essere separati già in fase di demolizione o smontaggio.

Nel pubblico, ma anche nel privato strutturato, questa parte vale più di quanto sembri. Se la stazione appaltante o il committente chiede tracciabilità vera, il cantiere si organizza prima. Se invece si aspetta l’ultimo viaggio in discarica per sistemare i documenti, i problemi arrivano quasi sempre al momento peggiore.

Il mio consiglio è molto concreto: inserire nel flusso di appalto una verifica preventiva delle autorizzazioni del trasportatore, una lista dei codici EER prevedibili e una procedura di chiusura documentale a fine lavorazioni. È un piccolo investimento organizzativo che evita molte correzioni a posteriori.

Gli errori che fanno perdere tempo e soldi

Gli errori ricorrenti non sono quasi mai “grandi” errori tecnici. Sono sbavature ripetute: un codice sbagliato, un peso incongruente, una firma mancante, una destinazione non aggiornata. In cantiere, però, le sbavature si sommano e diventano costi, contestazioni o blocchi del trasporto.

  • Classificare tutto come rifiuto misto per comodità.
  • Confondere produzione del rifiuto e semplice movimentazione interna.
  • Usare un codice EER senza verificare contaminazioni e pericolosità.
  • Compilare il modulo dopo la partenza del mezzo.
  • Non allineare quantità, numero di colli e capienza reale del trasporto.
  • Lasciare scoperto chi deve conservare le copie e per quanto tempo.

Qui c’è anche il tema sanzionatorio, che non va drammatizzato ma neppure ignorato. Per il trasporto di rifiuti senza formulario o con dati incompleti o inesatti, la sanzione amministrativa può andare da 1.600 a 9.300 euro; nel caso di rifiuti pericolosi si entra anche nell’ambito penale previsto dalla normativa. La soglia economica, da sola, basta a spiegare perché il formulario non dovrebbe mai essere lasciato alla fretta di fine giornata.

La parte meno visibile, ma più utile, resta però un’altra: quando il processo è chiaro, il documento si compila quasi da solo. Ed è questo il punto finale su cui vale la pena chiudere.

La vera differenza la fa il flusso, non il modulo

Se devo ridurre tutto a una regola pratica, direi questa: il FIR funziona bene solo quando il cantiere sa già cosa sta producendo, come lo sta separando e dove lo sta mandando. Il modulo non corregge una gestione confusa, la rende soltanto più evidente.

Per questo io vedo tre abitudini che migliorano subito la qualità del lavoro: separare i materiali alla fonte, controllare il codice EER prima del primo trasporto e chiudere la filiera documentale con archiviazione ordinata. Se queste tre cose ci sono, il formulario diventa un adempimento semplice. Se mancano, il problema non è il foglio, ma il cantiere intero.

In un appalto ben impostato, la tracciabilità dei rifiuti non è un allegato finale, ma una parte del processo produttivo. È lì che si risparmiano errori, tempi morti e discussioni inutili con trasportatori, impianti e direzioni lavori.

Domande frequenti

Serve quando il rifiuto viene trasportato da un ente o un'impresa verso un impianto o un destinatario esterno. Se la movimentazione resta solo all'interno di aree private e non esce dal perimetro di gestione, non siamo ancora nel trasporto ai fini della disciplina generale. Nei piccoli interventi e nelle manutenzioni, il rifiuto va considerato prodotto presso l'unità locale, la sede o il domicilio di chi svolge il lavoro.

Devono essere coerenti produttore o detentore, origine del rifiuto, codice EER, quantità, impianto di destinazione, data, percorso e firme. L'articolo insiste soprattutto su una classificazione corretta prima di compilare il modulo: prima si identifica il rifiuto, poi si verifica il soggetto che lo detiene e infine si controlla la destinazione. Se il formato è cartaceo, restano anche quattro esemplari e la conservazione delle copie per cinque anni.

Tra i più ricorrenti ci sono 17 01 01 per il cemento, 17 01 02 per i mattoni, 17 01 03 per mattonelle e ceramiche, 17 01 07 per i miscugli minerali non pericolosi, 17 02 01 per il legno, 17 04 per i metalli, 17 03 02 per le miscele bituminose non pericolose, 17 05 04 per terra e rocce non pericolose, 17 06 04 per materiali isolanti non pericolosi, 17 08 02 per materiali a base di gesso, 17 09 04 per i misti non pericolosi e 17 09 03* quando sono presenti sostanze pericolose.

Non è un magazzino libero: il raggruppamento deve avvenire per categorie omogenee. Il conferimento va fatto almeno ogni tre mesi oppure quando si raggiungono 10 metri cubi per i rifiuti pericolosi o 20 metri cubi per i non pericolosi; se i quantitativi annuali restano sotto questi limiti, il deposito non può superare un anno. Per i pericolosi servono anche imballaggio, etichettatura e regole di sicurezza adeguate.

Il capitolato o le istruzioni di cantiere dovrebbero stabilire chi è il produttore o detentore per ogni lavorazione, chi classifica il rifiuto, chi verifica trasportatore e impianto, chi compila e firma il FIR e chi archivia le copie. Va chiarito anche come gestire subappalti, varianti e lavorazioni miste, oltre a quali materiali separare già in fase di demolizione o smontaggio. L'articolo consiglia anche una lista dei codici EER prevedibili e una verifica preventiva delle autorizzazioni del trasportatore.

Valuta l'articolo

Valutazione: 0.00 Numero di voti: 0

Tag:

subappalto fir rentri eer deposito temporaneo

Condividi post

Max Bernardi

Max Bernardi

Mi chiamo Max Bernardi e ho tre anni di esperienza nel campo dell'ingegneria edile, con un focus particolare su strutture, normative e cantiere. La mia passione per questo settore è nata durante gli studi, quando ho compreso l'importanza di progettare edifici sicuri e sostenibili. Mi piace approfondire le complessità delle normative e aiutare i lettori a orientarsi tra le diverse scelte progettuali, semplificando argomenti tecnici e rendendoli accessibili. Nel mio lavoro, mi impegno a fornire informazioni utili, accurate e aggiornate, controllando sempre le fonti e confrontando le diverse opinioni. Scrivo di temi che spaziano dalla progettazione strutturale alla gestione dei cantieri, cercando di organizzare le informazioni in modo chiaro e comprensibile. La mia missione è quella di rendere l'ingegneria edile un argomento più vicino a tutti, contribuendo così a una maggiore consapevolezza e competenza nel settore.
