Le informazioni che contano davvero prima di avviare il carico
- La frazione inerte è quella più adatta al recupero, ma solo se resta davvero stabile e non contaminata.
- La classificazione va fatta in origine: origine, composizione e impurità contano più dell’aspetto visivo.
- Il DM 127/2024 è oggi il riferimento per la cessazione della qualifica di rifiuto negli impianti che producono aggregato recuperato.
- Negli appalti pubblici i CAM edilizia e strade rendono la gestione dei materiali una parte strutturale del progetto, non un dettaglio operativo.
- La demolizione selettiva è spesso la differenza tra recupero economico e conferimento costoso.
- Una cattiva separazione in cantiere produce ritardi, contestazioni e, nei casi peggiori, una filiera da rifare da capo.
Che cosa rientra davvero nella frazione inerte
Qui la definizione conta, ma conta di più l’effetto pratico. Parlo di materiali solidi derivanti da costruzione, demolizione o da origine minerale che non subiscono trasformazioni significative, non bruciano, non si biodegradano e, in condizioni normali, non rilasciano effetti nocivi tali da generare contaminazione. In cantiere questo significa soprattutto calcestruzzo, laterizi, mattoni, ceramiche, pietrisco, alcune miscele bituminose non pericolose e, in casi correttamente verificati, terre e rocce pulite.
Il punto delicato è che la stabilità fisica non basta da sola. Se la frazione è mescolata con plastica, legno, gesso, residui di vernici, oli, colle o altre componenti estranee, la lettura cambia subito. Io vedo spesso l’errore di considerare “inerte” tutto ciò che appare grigio o granulare: è una scorciatoia che poi si paga con una classificazione sbagliata e con un recupero impossibile.
In pratica, la domanda giusta non è “di che colore è?”, ma “da dove viene, con cosa è entrato in contatto e quanto è omogeneo?”. Da qui dipende tutto il resto: classificazione, trasporto, impianto di destino e possibilità di recupero. E proprio la classificazione, prima ancora della movimentazione, è il passaggio che separa un cantiere ordinato da uno che accumula problemi.

Come si classificano prima del trasporto
La classificazione non è un atto burocratico da fare a fine lavoro, ma una decisione tecnica da prendere all’inizio. Io guardo sempre tre elementi: origine del materiale, livello di contaminazione e possibilità reale di selezione. Solo così si capisce se il carico può seguire una filiera di recupero oppure se deve essere avviato a un trattamento diverso.

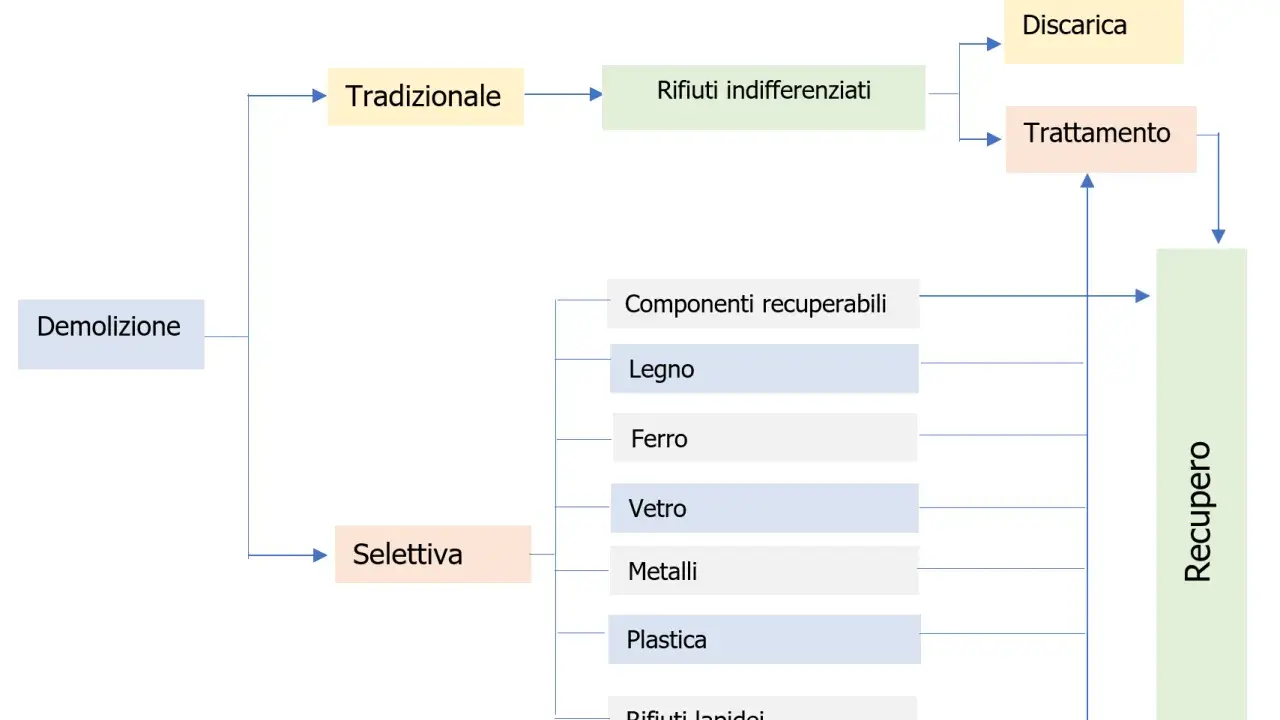

Il metodo più solido è la separazione alla fonte, cioè la demolizione selettiva. Se abbatti tutto insieme, mescoli frazioni con natura diversa e perdi valore subito. Se invece separi calcestruzzo, laterizi, metalli, legno, plastiche e materiali impiantistici, aumenti la probabilità di recupero e riduci i costi di raffinazione successiva.
| Materiale o frazione | Cosa verifico | Esito pratico |
|---|---|---|
| Calcestruzzo, mattoni, ceramiche | Presenza di impurità, intonaci, plastica, ferro e residui estranei | Buon candidato al recupero se la selezione è pulita |
| Miscele bituminose | Origine del materiale e assenza di componenti pericolose | Recuperabile solo se la filiera è coerente con la sua composizione |
| Terre e rocce | Contaminazione, provenienza e disciplina applicabile al caso concreto | Non si trattano come una frazione automatica: serve una verifica dedicata |
| Residui minerali misti | Omogeneità e grado di separazione dalle altre frazioni | Recupero possibile solo se le impurità restano sotto controllo |
Nel linguaggio operativo, la classificazione corretta nasce prima del camion e non dopo. Se il materiale viene caricato in modo promiscuo, il problema non è solo amministrativo: spesso l’impianto lo respinge, oppure lo accetta con una qualità troppo bassa per trasformarlo in prodotto utile. Da qui nasce il tema successivo: cosa succede davvero quando la frazione entra nella filiera di recupero.
Dal cantiere all’impianto di recupero
Quando il materiale arriva a un impianto autorizzato, non entra in una semplice area di stoccaggio: entra in un processo tecnico. Di solito il flusso comprende selezione visiva, controllo documentale, eventuali verifiche supplementari, frantumazione, vagliatura, separazione dei corpi estranei e controllo finale della qualità. Se il processo è ben gestito, il risultato può diventare aggregato recuperato, cioè materiale che ha cessato di essere rifiuto secondo il quadro vigente.
Il riferimento oggi è il DM 127/2024, che disciplina la cessazione della qualifica di rifiuto per i materiali inerti da costruzione e demolizione e per altri inerti di origine minerale. Per me questo è il passaggio decisivo: non basta recuperare, bisogna recuperare bene, con un processo coerente e con un uso finale specifico. Il valore non sta solo nel macinare il materiale, ma nel renderlo nuovamente utilizzabile in modo controllato.
In cantiere, le mosse che fanno la differenza sono poche ma molto concrete:
- tenere separati i carichi già in fase di demolizione;
- evitare che il materiale stia a contatto con sostanze che lo contaminano;
- usare depositi temporanei ordinati e riconoscibili;
- consegnare il flusso a impianti e trasportatori coerenti con la tipologia del materiale;
- conservare una tracciabilità credibile, non solo formale.
Se la frazione è troppo mista, troppo sporca o troppo variabile, il recupero perde senso economico e tecnico. In quel caso il conferimento finale resta possibile, ma la logica cambia: non sto più gestendo una risorsa recuperabile, sto gestendo un rifiuto da trattare e smaltire nel modo corretto. Ed è qui che gli appalti pubblici fanno emergere tutta la loro rigidità.
Cosa cambia negli appalti pubblici
Negli appalti di lavori il tema non è marginale, perché i CAM edilizia e i CAM strade hanno trasformato la gestione dei materiali in un elemento di progetto. Il documento sui criteri ambientali minimi per gli interventi edilizi stabilisce che specifiche tecniche e clausole contrattuali sono obbligatorie ai sensi dell’articolo 57, comma 2 del Codice dei contratti pubblici. In altre parole, il cantiere non può essere improvvisato sul piano ambientale: deve essere progettato anche per recuperare materia.La parte che considero più rilevante è quella sulla demolizione selettiva. Nei nuovi interventi di costruzione e demolizione-ricostruzione, il progetto deve consentire il riutilizzo degli elementi e il recupero dei materiali, e almeno il 70% in peso/peso dei componenti edilizi ed elementi utilizzati, esclusi gli impianti, deve poter essere riutilizzabile direttamente o sottoponibile a disassemblaggio, smontaggio, decostruzione o demolizione selettiva. È una soglia che sposta il lavoro a monte: se non la consideri in progetto, poi la insegui in cantiere con molta più fatica.
Ci sono anche esempi molto utili per capire come l’impostazione degli appalti incida sul mercato dei materiali recuperati. Nei laterizi, per esempio, i CAM indicano contenuti minimi di materia riciclata o recuperata che cambiano in base all’uso: 15% per laterizi da muratura e solai, 7,5% per coperture, pavimenti, rivestimenti e muratura faccia a vista, con soglie più basse quando il prodotto contiene solo materia riciclata o recuperata. Non è un dettaglio commerciale: è un segnale chiaro su come la filiera pubblica stia premiando l’uso di materia seconda.
| Documento o criterio | Cosa controlla | Impatto pratico |
|---|---|---|
| Relazione CAM di progetto | Scelte di recupero, riuso e demolizione selettiva | Rende verificabile la strategia ambientale già in fase di gara |
| Capitolato speciale d’appalto | Requisiti tecnici, prove e dimostrazioni del contenuto recuperato | Evita contestazioni su materiali e forniture |
| Piano operativo di cantiere | Gestione di rifiuti, polveri, depositi e flussi logistici | Aiuta Direzione lavori e RUP a verificare la coerenza dell’esecuzione |
| Certificazioni e dichiarazioni | Conformità del prodotto o della fornitura | Supportano la prova del contenuto riciclato o recuperato |
Se il tuo lavoro ricade nel pubblico, io guarderei prima questi documenti e solo dopo il cronoprogramma. È lì che si annidano le differenze tra un cantiere che recupera davvero e un appalto che resta fermo alla teoria. E quando i documenti sono deboli, gli errori in esecuzione diventano inevitabili.
Gli errori che costano più caro
Il primo errore è il più diffuso: trattare ogni materiale proveniente da demolizione come se fosse automaticamente recuperabile. Non lo è. Il secondo è mescolare tutto nella stessa benna, sperando che l’impianto “sistemi poi”. Di solito non succede, o succede a un costo più alto del necessario.
Il terzo errore è sottovalutare la contaminazione. Un carico può sembrare minerale, ma se porta con sé frazioni estranee o residui nocivi cambia completamente percorso. Il quarto è non controllare la corrispondenza tra quello che è stato progettato, quello che è stato dichiarato in gara e quello che arriva davvero in cantiere. In appalto questa incoerenza produce subito attriti con DL, RUP e impresa esecutrice.Ci sono poi errori meno visibili ma molto pesanti:
- non predisporre aree di deposito separate e leggibili;
- non formare il personale di cantiere sulle procedure ambientali;
- non documentare bene i passaggi di carico e scarico;
- non verificare in anticipo se l’impianto di destino accetta quella specifica frazione;
- non pianificare il recupero già in fase di progetto, soprattutto nei lavori complessi.
Il risultato è quasi sempre lo stesso: ritardi, extra-costi e perdita del valore del materiale. Per questo io non considero la gestione della frazione inerte una voce accessoria, ma una parte vera del metodo di cantiere. L’ultimo passo è trasformare tutto questo in una prassi che funzioni davvero, anche sotto pressione.
Le mosse che evitano blocchi e contestazioni
Quando devo impostare una filiera seria, resto su cinque mosse molto concrete. La prima è la verifica preliminare del manufatto o dell’area da demolire, perché senza mappatura iniziale si lavora alla cieca. La seconda è la demolizione selettiva, che non serve solo a recuperare meglio ma anche a ridurre il rumore, le impurità e il rischio di miscugli inutili.
La terza è la separazione fisica delle frazioni già in cantiere, con depositi riconoscibili e flussi chiari. La quarta è la scelta di trasportatori e impianti coerenti con il materiale prodotto. La quinta, spesso trascurata, è la prova documentale: senza tracciabilità, la qualità tecnica da sola non basta.
Se devo essere diretto, il punto non è accumulare adempimenti. Il punto è costruire una catena semplice da verificare: progetto chiaro, cantiere ordinato, destino corretto, documenti coerenti. Quando queste quattro condizioni ci sono, la gestione degli scarti minerali diventa molto più solida e il recupero smette di essere un annuncio generico. E in un lavoro pubblico, o in un intervento complesso, questa differenza si vede subito.
La regola pratica che tengo sempre ferma è questa: separa bene all’origine, classifica con criterio, manda al recupero solo ciò che è davvero idoneo e fai combaciare carta, cantiere e impianto. È il modo più pulito per ridurre costi, contestazioni e sprechi, soprattutto quando il progetto deve reggere anche alla prova degli appalti.
